受注表と作業表の納期が違うときは?二重入力を減らす欄・担当・確認の決め方

DREEXY · 現場の仕事をつなぐ

納期の打ち直しを減らす欄と更新担当を決め、営業と現場へ切替前に試す場面を依頼します。

営業の受注表では納期が変わっているのに、現場の作業表には前の日付が残っている。「どちらが正しいのか」と電話で確かめ、同じ日付をもう一度入力する。そんな手間が続いていませんか。

この問題では、表を自動でつなぐ前に、納期を決める記録と更新する人を決める必要があります。顧客が希望した日と、出荷できることを確認して合意した日を混ぜると、入力が速くなっても現場は困ります。

基準にするのは、営業の受注表の確定納期欄。これがその注文の確定納期を確認する基準の記録(正本)です。参照する案では、作業表が同じ受注番号の納期を読み、現場担当者が作業前に確認します。

基準にする欄は営業の受注表の確定納期。出荷可否と顧客合意を確認して更新し、現場は同じ注文を照合して読みます。人の確認と変更履歴は残します。
基準にする欄は営業の受注表の確定納期。出荷可否と顧客合意を確認して更新し、現場は同じ注文を照合して読みます。人の確認と変更履歴は残します。 画像を大きく見る ↗

図で確認 → 自社で決める

受注表と作業表の対応を見て、基準の欄・営業の更新担当・現場の確認・例外の戻り先を決めます。営業と現場が同じ注文を見ながら、変更時に誰が何を確認するか話し合います。

01 / 2表の違いを見る

まず、どの納期を打ち直しているか確かめる

表を丸ごと変える話ではありません。営業と現場が同じ注文の同じ日付を別々に打っている欄を見つけ、減らす対象を絞ります。

同じ注文の同じ確定納期を、営業と現場が別々に入力していれば対象です。参照する案では、現場の日付の打ち直しを減らします。

通常登録時の対象納期の入力を2回から1回にする設計案です。訂正・確認・保守まで含めた時間の削減実績ではありません。作業前の照合は残します。

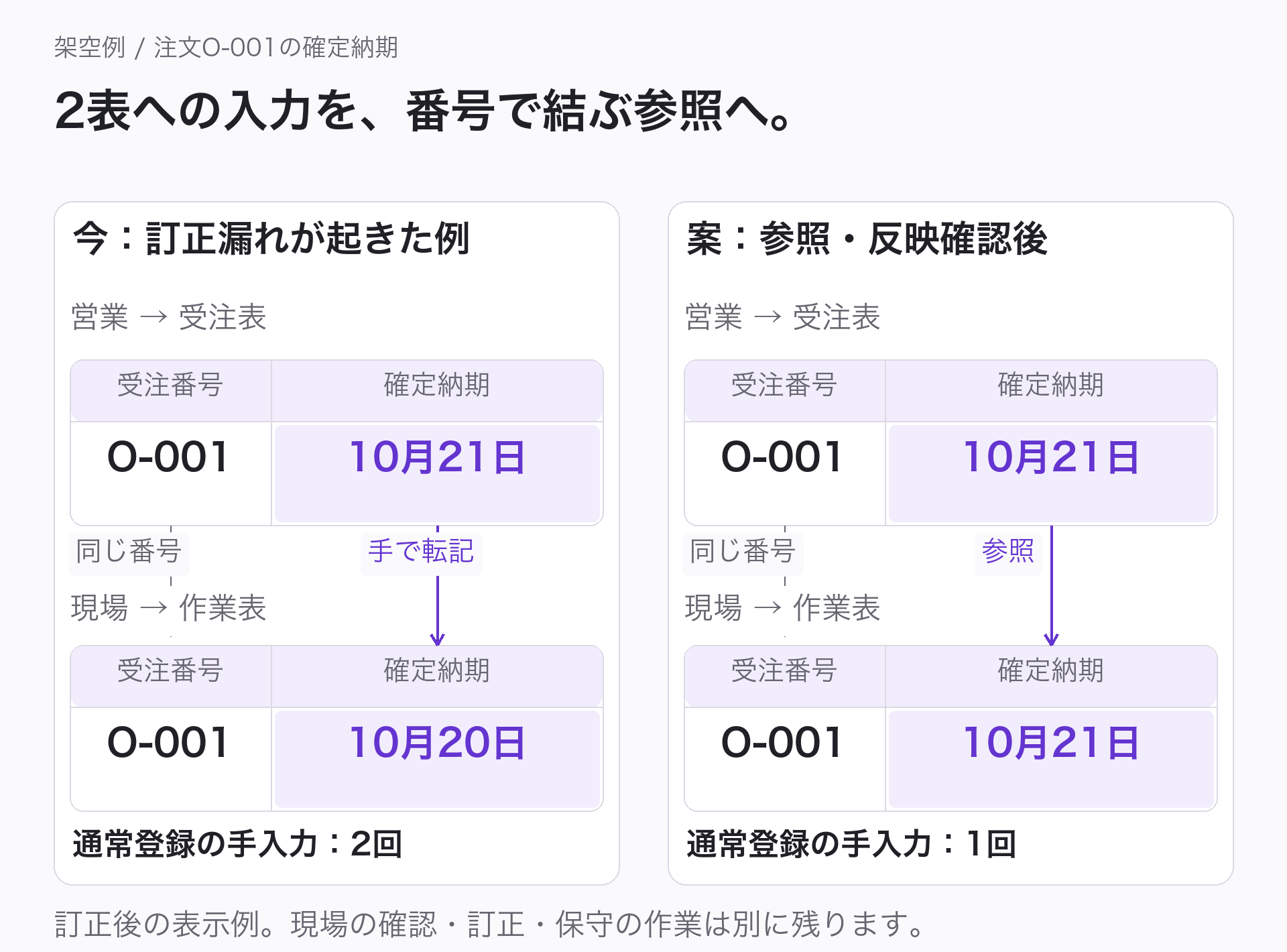

通常登録時の対象納期の入力を2回から1回にする設計案です。訂正・確認・保守まで含めた時間の削減実績ではありません。作業前の照合は残します。 画像を大きく見る ↗

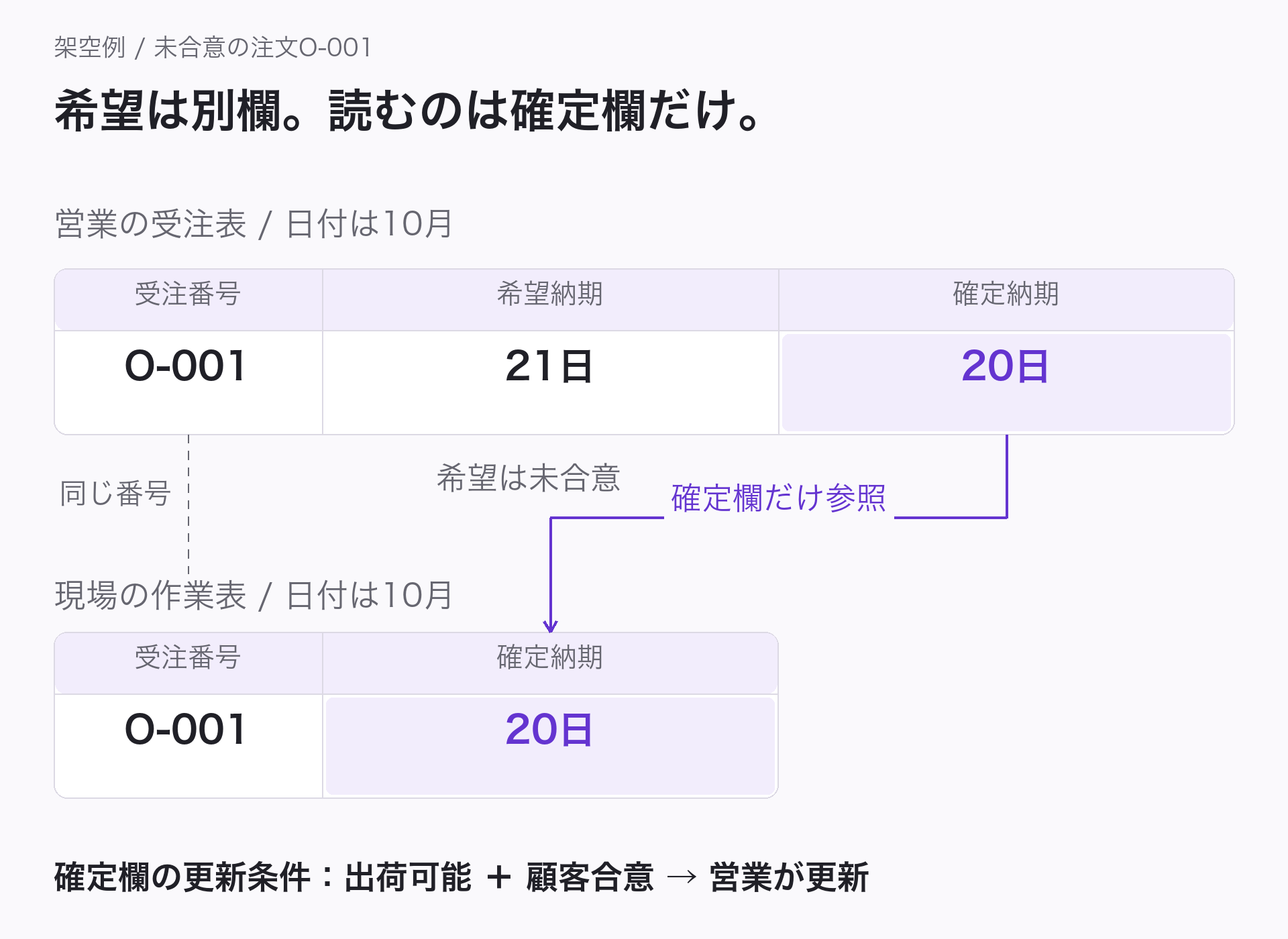

図の「今」は、営業が受注表を10月21日へ訂正したのに、作業表は10月20日のままという架空例です。参照案も自動で正しくなるとは限らず、番号・反映・現場の確認が必要です。

  • 希望納期と確定納期は別。顧客の希望と、会社が合意した日を重複として消しません。
  • 最新値と履歴も別。過去の承認や発行済み帳票を、最新値への参照で書き換えません。

担当者と見る3点

  1. 何を?
    O-001の確定納期
  2. どこへ?
    受注表と作業表
  3. 誰が?
    営業と現場の入力・訂正担当

社員には、「どの表を見れば、安心して次へ進める?」と聞いてみてください。入力回数・訂正の多さ・誤りの影響・利用人数で、最初に見直す項目を選べます。顧客への確約や金額は影響を理解してから試します。

注文から出荷までの担当や待ち時間は、業務フローの作り方|見積の返事が遅い原因を、担当・資料・待ち時間から探すで整理できます。本稿は確定納期1項目を扱います。

02 / どの列を基準にするか

2つの表が違うとき、どの納期を基準にする?

現場が迷わないように、合意済みの納期を確認できる欄を1つ決めます。その欄を誰が、どんな根拠で更新できるかも一緒に決めます。

基準は受注表の確定納期欄。希望欄とは分け、その納期で出荷可能と確認し、顧客と合意した営業が更新します。

合意前は、希望21日と確定20日を別の欄で扱います。希望だけで確定納期を変えず、営業と出荷担当が影響する作業の続行・保留を決めます。
合意前は、希望21日と確定20日を別の欄で扱います。希望だけで確定納期を変えず、営業と出荷担当が影響する作業の続行・保留を決めます。 画像を大きく見る ↗

図は10月21日への変更希望がまだ未合意の時点です。現場の作業表は旧確定納期10月20日を参照します。希望日をそのまま確定欄へ写しません。未合意時の作業判断は変更の分岐へ。

更新する人・代理
営業の受注受付担当。不在時は営業責任者。その日で出荷可能と確認し、顧客と合意して更新。
現場で確認する人・時点
出荷担当。出荷準備前に受注番号・確定納期・変更の根拠を照合し、作業予定への反映を記録。
残す記録
変更前後、依頼C-002と合意の根拠、更新者・日時、現場の確認。最新値と履歴を分ける。

元の連絡へ戻れ、更新権限・閲覧範囲・変更履歴を管理できる記録を選びます。「最後に保存したファイル」だけで確定扱いにしません。出荷担当が確定する会社なら、更新担当を自社の責任分担へ変えます。

  • 個人事業で両役割を担当しても、更新と確認の時点を分けます。複数部署・拠点では担当・代理・閲覧範囲を明記します。
  • 海外拠点では日付の意味・日時の基準・言語・保存条件を現地担当と確認します。企業規模や上場区分だけで一律に決めません。

次の行動:受注表のファイルと確定納期の欄を確認し、更新担当と不在時の代理を営業と現場で決めます。

03 / 同じ軸で4方法を比べる

現場の表を残したまま、打ち直しを減らす方法を選ぶ

作業表が必要なら、なくす必要はありません。現場が納期をどこで使うかに合わせて、同じ表を見るか、別の表から読むかを比べます。

現場がどこで、何のために納期を使うかで選びます。4方法を全部、順番に導入する手順ではありません。

4方法は並列の選択肢です。作業表や確認を一律に廃止するものではありません。現場の使い道・閲覧権限・保存条件に合う一つを検討します。

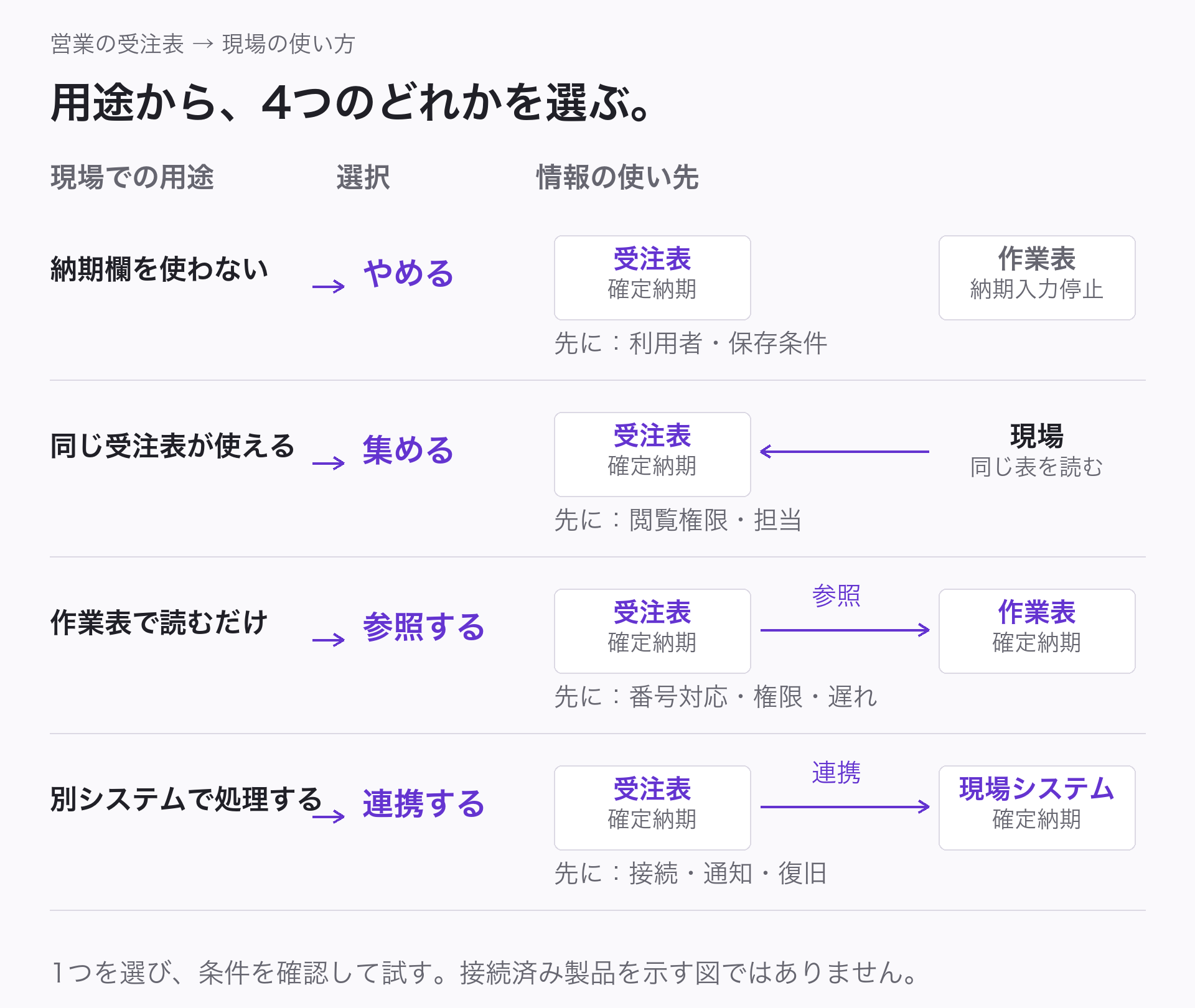

4方法は並列の選択肢です。作業表や確認を一律に廃止するものではありません。現場の使い道・閲覧権限・保存条件に合う一つを検討します。 画像を大きく見る ↗
選択肢と、選ぶための条件を同じ軸で比較
方法向く場面先に確かめる条件
やめる作業表の確定納期欄を使っていない利用者・保存・確認の役割がないこと。元の記録は突然削除しない。
集める現場も営業の受注表を使える現場の閲覧権限、営業の登録・訂正担当と代理。
参照する現場は作業表で最新納期を読みたい受注番号の対応、閲覧権限、反映の遅れ。コピー値は元の訂正が届かないことがある。
連携する別の現場システムで納期を処理する項目・方向・反映時点、接続方式、失敗通知と復旧。

本稿は「参照」を試す設計例です。現場が受注表を読めるか、必要な欄だけ参照できるかを確認します。権限や反映条件が整わなければ、まだ手入力を止めません。

道具の説明:MicrosoftのXLOOKUPは対応する値を参照する機能、GoogleのIMPORTRANGEは別の表の範囲を読む機能です。権限・遅延・利用版を確認します。実操作や性能比較の結果ではありません。

日付を写すだけなら既存の参照機能から検討できます。AIを加える場合も確定値を決めるのは担当者で、AIの契約・確認作業が増える必要性を別に判断します。

次の行動:現場で読むだけか、別システムで処理するかを担当者に確認。接続・失敗・再実行の設計はシステム連携とは?受注から出荷の転記を減らす4つの方法と確認手順へ。

04 / 合意の前後を分ける

納期変更の希望が来たら、いつ・誰が表を直す?

変更の希望が来た時点と、変更に合意した時点を分けます。表の日付を直す順序と、現場へ伝える順序を、同じ注文で追ってみましょう。

10月21日への希望を受けても、合意前は旧確定10月20日を残します。その日で出荷可能と確認し、顧客と合意してから営業が更新します。

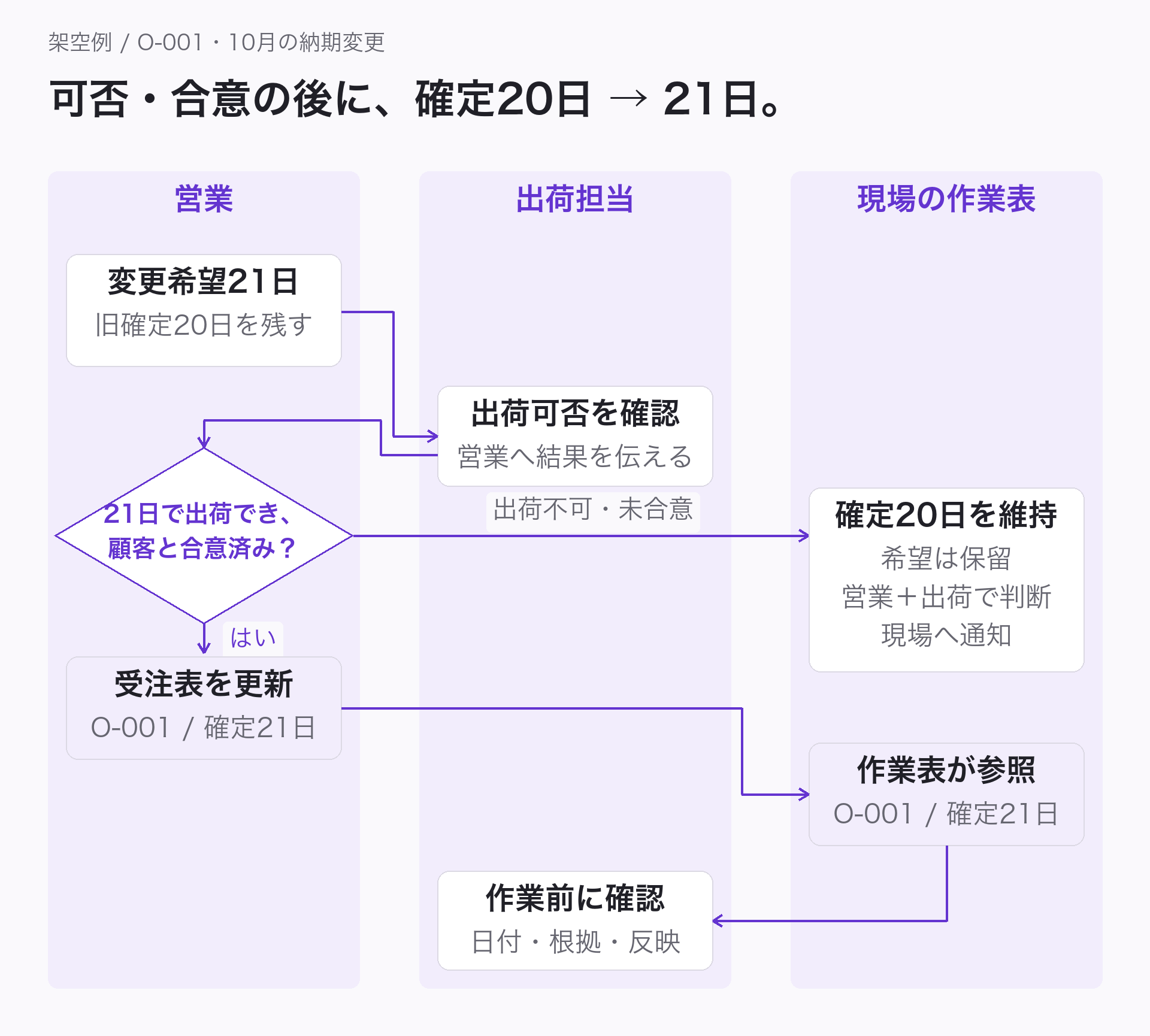

21日で出荷可能で、顧客と合意できた後に営業が更新します。確認できない場合は旧確定20日を維持し、判断できない影響作業は保留します。
21日で出荷可能で、顧客と合意できた後に営業が更新します。確認できない場合は旧確定20日を維持し、判断できない影響作業は保留します。 画像を大きく見る ↗

未合意の変更希望は、注文取消ではありません。営業と出荷担当が影響する作業の継続・保留を決め、現場へ伝えます。判断がつかない影響作業は確認まで保留します。

変更希望の取下げと注文取消では、残す状態も、現場での作業判断も違います。営業が確認してから、次のように記録・通知します。

希望取下げと注文取消は別です。合意前の希望取下げでは旧確定20日を維持。確認済み取消では対象作業を止め、旧日付と変更根拠を履歴に残します。

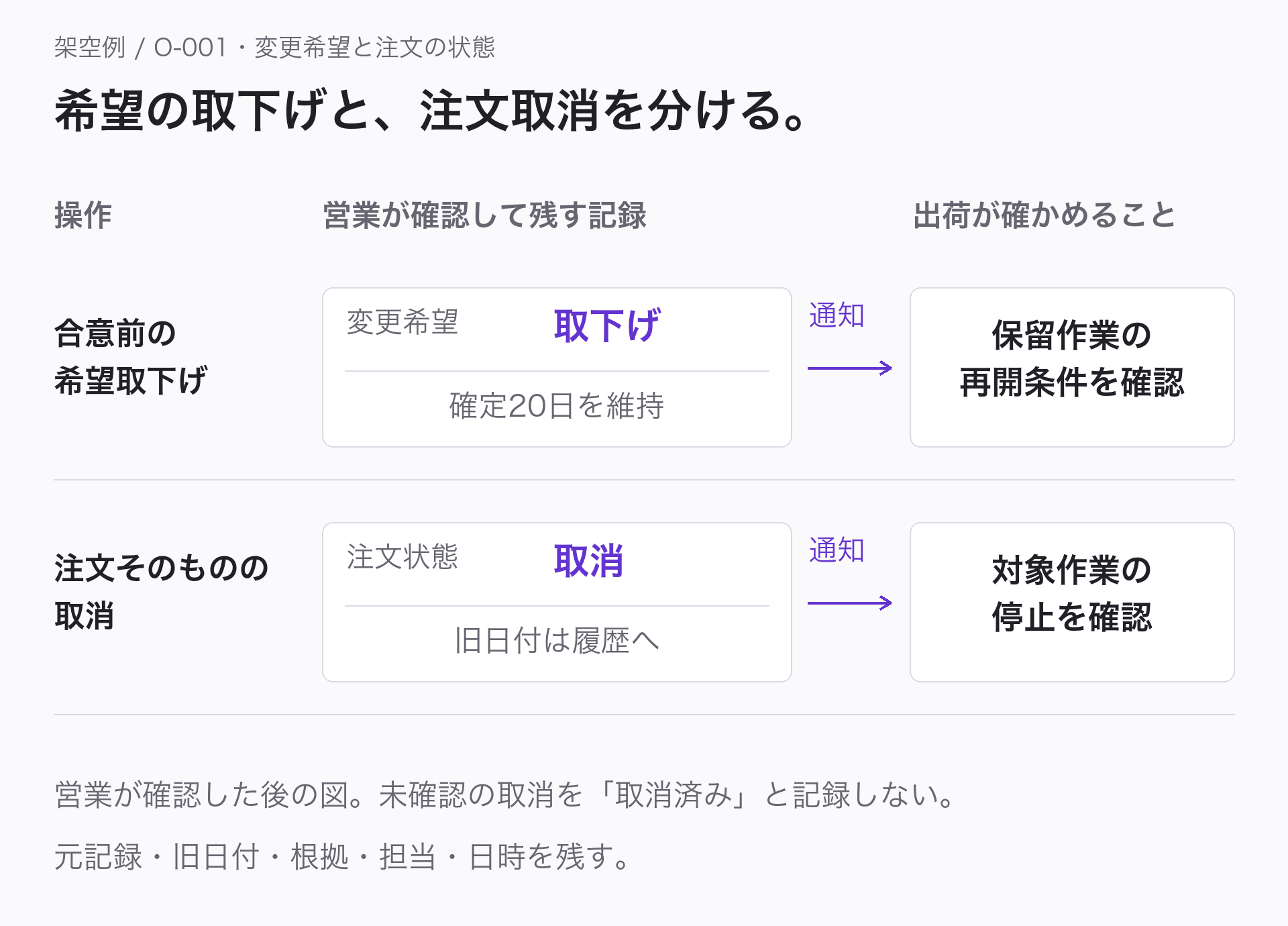

希望取下げと注文取消は別です。合意前の希望取下げでは旧確定20日を維持。確認済み取消では対象作業を止め、旧日付と変更根拠を履歴に残します。 画像を大きく見る ↗
  1. 営業が希望を記録。O-001の元の確定10月20日と希望10月21日を分け、確定欄はまだ動かしません。
  2. 出荷担当が可否、営業が顧客合意を確認。出荷不可・未合意なら希望を保留として記録し、現場へ状態と作業判断を伝えます。
  3. 21日で出荷可能と確認し、顧客と合意後に同じ行を更新。新しい受注行を作らず、根拠C-002・変更前後・更新者・日時を残します。
  4. 作業表が同じ番号の確定納期を参照。両表でO-001が1つずつ対応し21日が反映されたか確認。番号の欠損・重複・反映遅れは確認待ち。
  5. 出荷担当が作業前に確認。日付と根拠を照合し、作業予定への反映を記録。旧20日の履歴を残します。

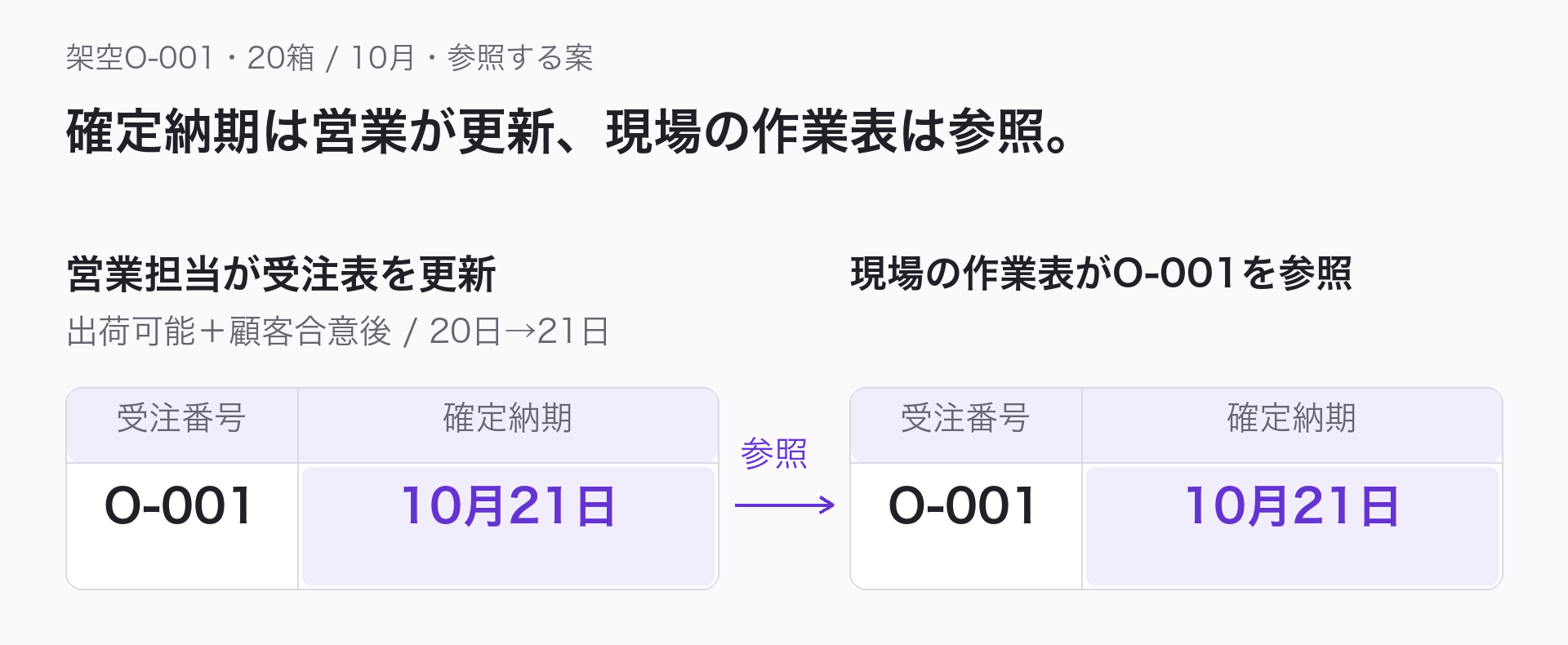

同じ受注を参照する、動く見本

営業が受注表の納期を変えると、作業表は何を表示する?

ボタンで、同じ注文の参照結果を切り替えます。10月21日は、その日で出荷可能と確認し顧客と合意した後。未合意の保留・取下げ・注文取消は動作に含めず、次章の試行表で確認します。

営業の受注表(納期の正本)
O-001 · 確定納期10月20日
作業表に表示する納期
10月20日

出荷担当は同じ受注番号と根拠を照合して、作業予定を確認します。

この表示はブラウザ内の架空データから計算します。実製品の通信遅延、閲覧権限、更新履歴、人の合意や承認を実装したものではありません。

社内で19日に準備したいなら、別の社内作業予定日へ記録。顧客との確定納期21日を現場だけで書き換えません。顧客との納期を変えるなら、営業へ戻して可否・合意と受注表を更新します。

次の行動:架空のO-001で、同じ番号の照合・変更の反映・作業前の確認を担当者が試します。教材の表示は実接続・権限・通信遅延・履歴・人の合意を実装したものではありません。

05 / 試してから切り替える

手入力をやめてよいか、何を試して判断する?

普通の注文で日付が表示できるだけでは、切替の判断はできません。訂正が届かないときや、注文番号が不明なときに現場がどう動くかも試します。

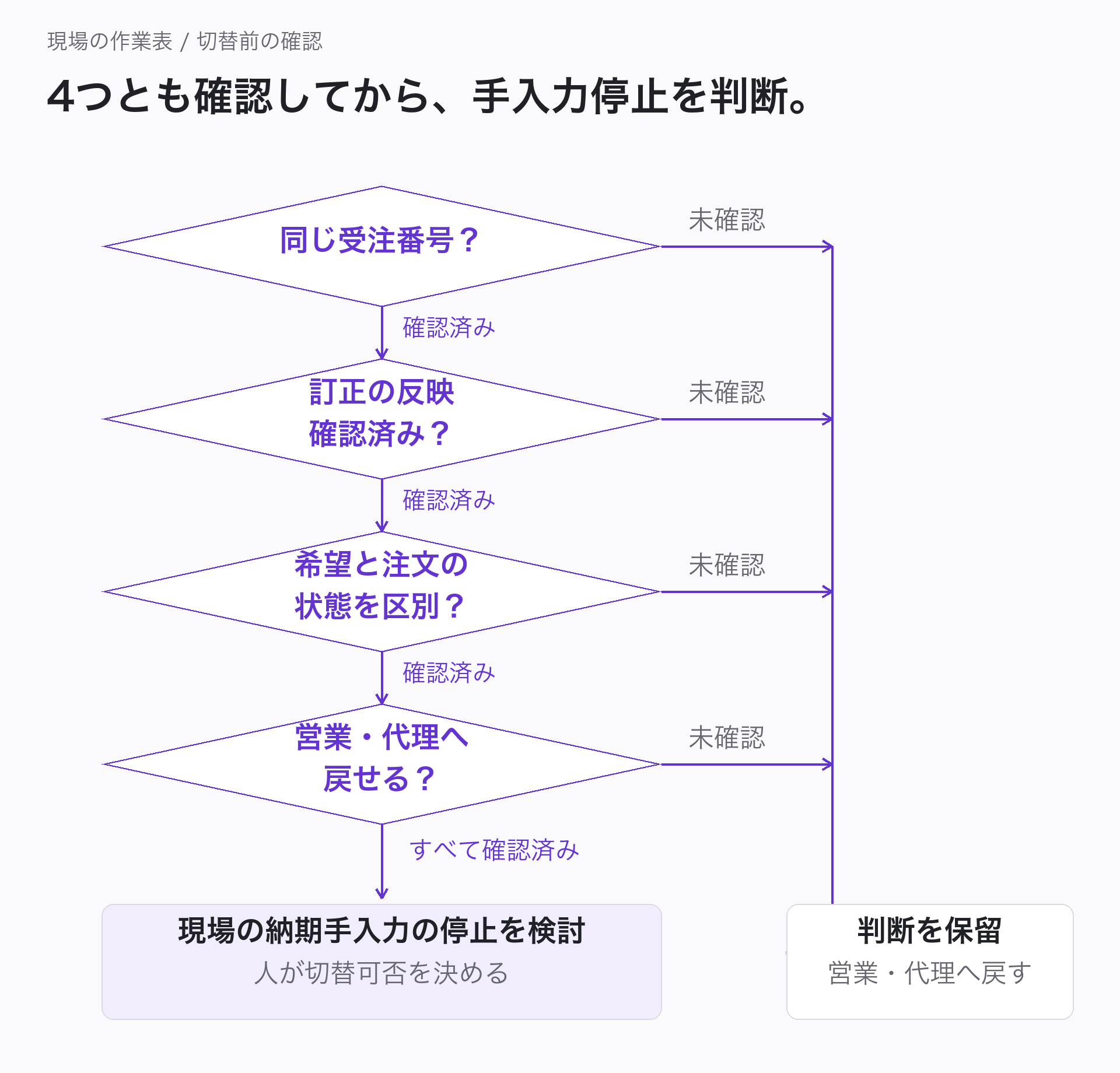

番号・訂正の反映・変更状態・戻り先を、自社の道具で確認してから判断します。未確認なら、手入力停止の判断は保留です。

自社の別コピーで、照合・訂正の反映・例外対応と担当を確認します。一つでも未確認なら手入力停止の判断は保留。教材の表示成功を試行合格にしません。

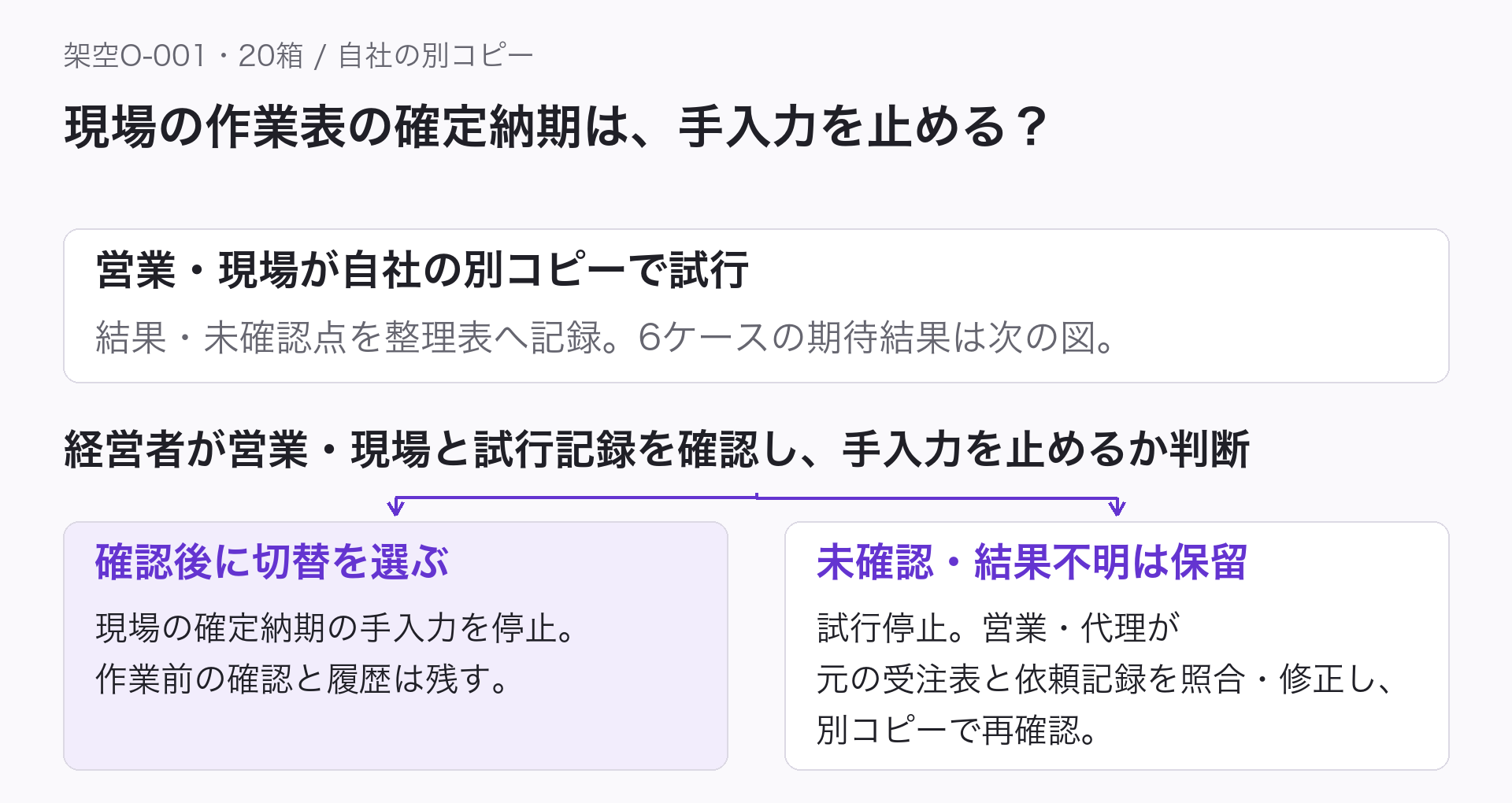

自社の別コピーで、照合・訂正の反映・例外対応と担当を確認します。一つでも未確認なら手入力停止の判断は保留。教材の表示成功を試行合格にしません。 画像を大きく見る ↗
自社の担当・道具で試す計画。実施結果ではありません。

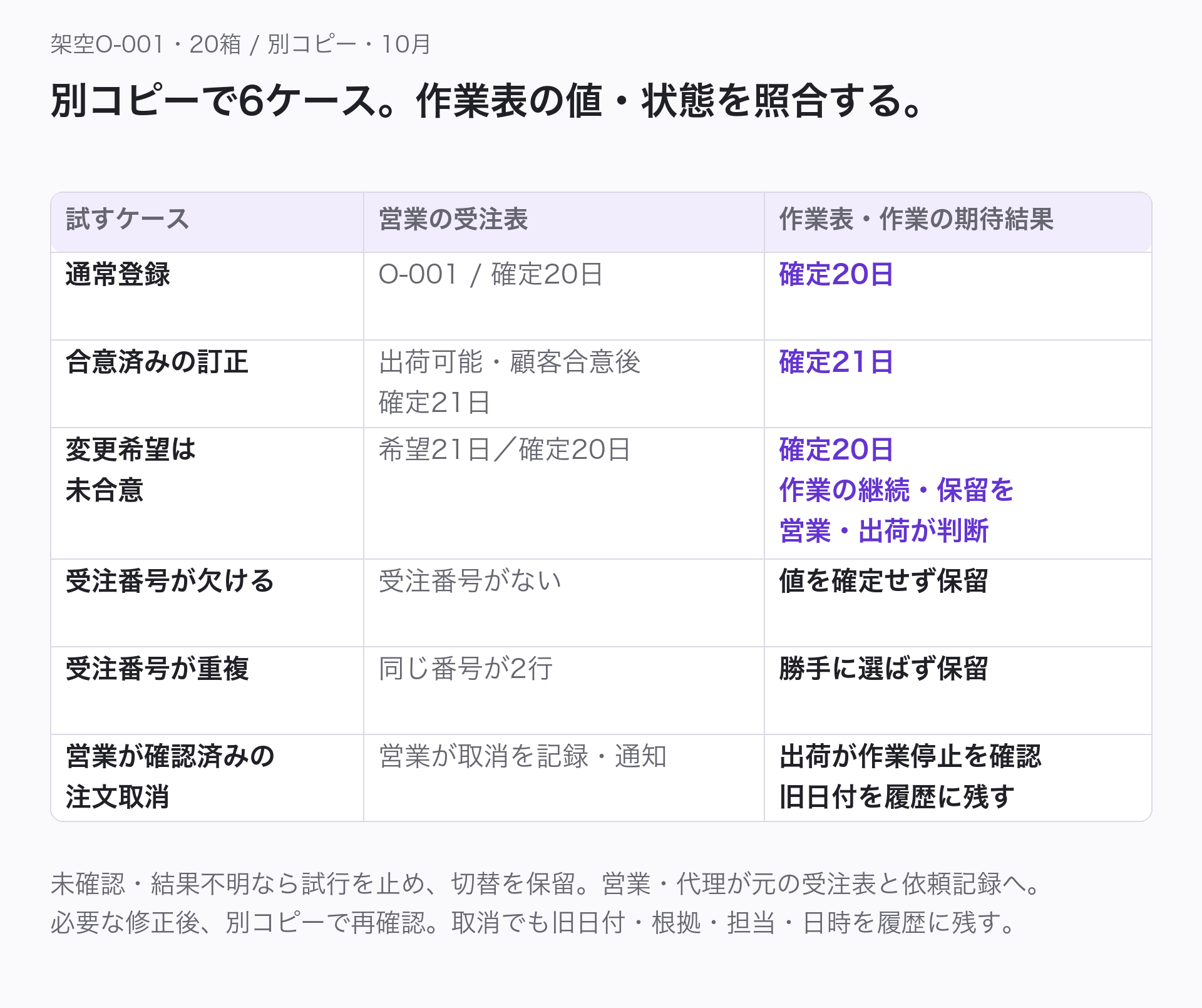

試す場面記録・反映の確認人が行う判断・連絡
通常・訂正O-001が1つずつ対応し20日を参照。21日で出荷可能・顧客合意後21日へ更新し作業表へ反映。出荷担当が作業前に日付・根拠を確認。遅れ・通知・確認担当を見直す。
番号欠損・重複別の受注へ結び付けず、確認待ちにする。営業へ番号・登録・履歴を確認。推測や先頭行の自動採用をしない。
変更希望が未合意旧確定20日と希望21日・保留状態を別に残す。営業・出荷担当が影響作業の継続/保留を決め、現場へ伝える。未合意だけで注文を無効にしない。
未合意の希望取下げ営業が取下げを確認・記録。旧確定20日を維持。現場へ伝え、保留作業があれば出荷担当が再開条件を確認。確定後の日付を戻すなら新しい変更として、その日付で出荷可能と確認し顧客と合意。
注文取消の依頼・未確認未確認の依頼を取消済みと記録しない。営業が取消か変更希望の取下げかを確認し、注文の状態を確かめる。
注文取消・確認済み営業が受注表の注文状態に記録。旧日付・根拠・担当・日時を履歴に残し、元記録を削除しない。営業が現場へ通知し、出荷担当が対象の作業を止めたことを確認。通常作業の対象から外す。
参照不可・担当不在反映未確認を見分ける。必要なら確認済み記録で継続。代理へ連絡。影響作業を止め、受注表の最新状態を人が確認する。

試行には道具・版、入力、期待結果、実結果、確認者・日時、直す点と担当を残します。Microsoftの重複検出の公式説明も同時処理等の限界を示しています。自社の登録経路を確認します。

  • 切替条件:更新担当・代理が決まり、通常/訂正/上の例外を区別・確認でき、不一致を戻せる。作業表の参照欄への手入力を止め、可能なら編集範囲も分ける。必要な確認・履歴は残す。
  • 不一致が出たら:対象項目の自動利用を止め、営業が履歴・根拠を確認して現場へ確定状態を伝え照合する。元の手順へ戻す場合も臨時担当・確認方法を決め、2表を別々の最新版にしない。

効果を比べる作業範囲

入力 + 照合 + 訂正・例外対応 + 保守

同じ期間・件数・作業範囲で前後を計測。導入時間は別記し、最初の期間に含めるなら条件を明示。時間の減少と給与・現金の減少は別です。

次の行動:営業と現場が試行結果と未確認点を記録し、経営者が両者とその記録を確認して切替可否を判断します。費用と現金の判断はAI・業務改善の費用対効果の考え方へ。

06 / 図を担当者へ渡す

営業と現場に何を依頼し、何を見て切り替えるか

自社で決める欄と担当、試す場面を整理します。経営者が見るのは表の見た目ではなく、訂正が伝わった記録と、まだ確かめられていない点です。

この例で減らすのは、現場が作業表へ確定納期を打ち直す作業です。営業が出荷可能と顧客との合意を確かめて受注表を更新し、現場は同じ受注番号の納期を読んで、作業前に根拠と日付を確認します。

自社では、まず営業と現場に同じ注文を1件見せてもらい、どの欄を基準にするかと、誰が更新・確認するかを決めてください。そのうえで、別コピーを使い、訂正・番号不明・変更未合意・取消・反映失敗の場面を試すよう依頼します。

切替は、その結果を両者と確認してから判断します。未確認の場面が残るなら、現場の手入力を続けながら不足点を調べます。確認した内容と残る課題を両者で共有します。

受注番号は二つの記録を結ぶ目印です。見つからない・重複する・参照できない場合は推測せず営業か代行へ確認し、判断不能の影響作業は保留します。
受注番号は二つの記録を結ぶ目印です。見つからない・重複する・参照できない場合は推測せず営業か代行へ確認し、判断不能の影響作業は保留します。 画像を大きく見る ↗
入力・確認・訂正や例外対応・保守まで、同じ範囲で比べます。原因を直して別コピーで再試行し、営業・現場・経営者が負担と費用から切替を判断します。
入力・確認・訂正や例外対応・保守まで、同じ範囲で比べます。原因を直して別コピーで再試行し、営業・現場・経営者が負担と費用から切替を判断します。 画像を大きく見る ↗

今日の依頼:「営業が受注表へ入力した確定納期を、現場がどの作業表へ打ち直しているか見せてください」。対象の欄と担当者を一緒に確かめることから始めます。

自社の仕事で、続けられる形へ

受注表の更新担当と、現場への伝え方を決めきれないとき。

部署ごとに表が違う、閲覧範囲を分けたい、別のシステムへ情報を渡したい。そんな場合は、DREEXYへ仕事の整理・設計・実装について相談できます。いまの道具と、打ち直している項目を1つ伝えるところから、支援内容を確認してください。

対応範囲・費用・条件は相談先で確認します。準備が途中でも、分かる範囲から相談できます。


AI社員ツールYumexyは開発中です。今後の製品に関心がある方は、開発中のYumexyの説明をご覧ください。現在の利用開始や提供時期を約束する案内ではありません。

見積から請求の数字を引き継ぐ仕事は、見積書・請求書の作成方法と人の確認へ。納期の基準整理と、正式な帳票の作成・発行を分けます。

出典と制作・確認の範囲

原典確認日:2026年10月8日。更新手順と図は、本稿の架空例に基づく設計提案です。Microsoft・Googleがこの手順を推奨・検証したという意味ではありません。

AI支援で作成した解説記事です。架空の受注・日付・役割は説明用で、実顧客の事例ではありません。架空例の説明と、自社の実システムによる試行・実読者の理解・検索順位・相談成果は分けて評価します。

仕事の流れから、顧客との接点まで。
一体で見直す、最初の一歩を。

AI・DXとマーケティングを一体で相談

KEEP EXPLORING

次のヒントを、もうひとつ。

すべての記事を見る

LET’S CONNECT THE DOTS.

次の一歩を、
一緒につくる。

業務も、AIも、集客も。
課題がまだ整理できていなくても、ご相談ください。

AI・DXとマーケティングを一体で相談
