システム刷新の移行計画はどう作る?切替・確認・戻す条件の決め方

システム開発・連携 · 実務ガイド
システム刷新の移行計画はどう作る?切替・確認・戻す条件の決め方
「新システムへ切り替える日に、確認が終わらなければ誰が戻すと決めるのか」。刷新を考える経営者へ、作業の順番と業務確認、続行・復旧の判断を先に決める方法を解説します。
架空の受注管理で、9:00の更新停止から10:30の判断までを整理します。戻す条件と判断する担当、切替後に新しく受けた注文の扱いが分かります。重要な確認が終わらない場合も、記録を失わない順序で判断できるようにします。

この記事でできるようになること
- 切替当日の作業と業務確認を、担当と時刻で並べられる
- 続行・保留・復旧を誰が判断するか決められる
- 切替後の更新と戻す場合の照合を別に残せる
01 / システム開発・連携
切り替える日は、どの仕事をいつまで止められる?
業務の締切と代わりの受付方法から、確認と復旧の時間を確保します。

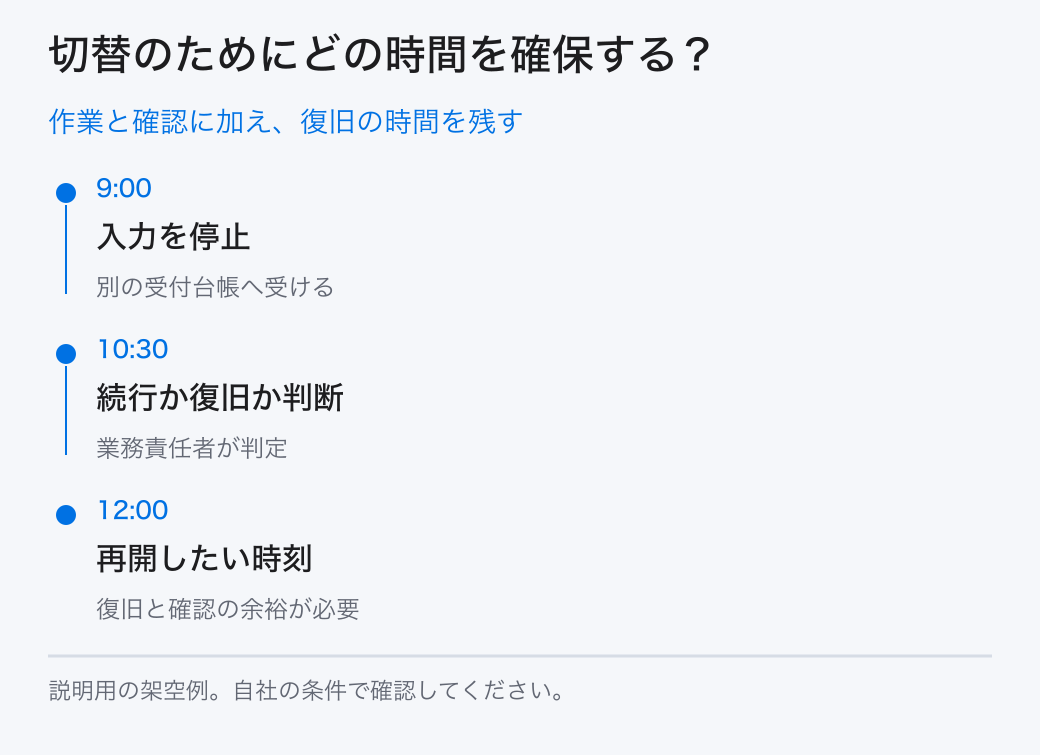

架空の会社が旧受注管理O01から新管理N01へ切り替えます。営業は9:00から入力を止められますが、12:00までに受注を再開したいとします。経営者は切替の作業時間だけでなく、照合、利用者の確認、復旧が必要な場合の時間を含めて計画を読みます。
この教材では、切替中の注文を別の受付台帳へ受け、元の依頼を保管する条件にします。誰が受け、いつどちらのシステムへ登録するかを決めておきます。停止中に営業が勝手に旧側へ入力すると、移したデータと旧記録の間に差ができるためです。
IPAの要件定義資料は、移行や運用の要求も整理する参考です。本稿の時刻と作業は架空の計画で、どの会社でも3時間で切り替えられる保証ではありません。自社の締切、利用量、復旧の実測に合わせ、経営者と業務・技術の担当で条件を決めてください。
営業には「いつから入力を止められ、何時までに受注を再開する必要があるか」を尋ねます。停止中の注文を誰が別の受付台帳へ受け、どの時点で旧側か新側へ登録するかも決めてください。
この章の根拠:出典1
02 / システム開発・連携
作業を終えたら、どの確認へ進む?
設定完了だけで、仕事を再開しない技術側の切替と、業務側の照合・操作確認を別の完了条件にします。
図2:保存と移行が終われば、仕事を再開してよい?技術担当の「完了」の後に、誰のどの確認結果が必要でしょうか。図では技術担当から照合担当へ渡す結果、営業・出荷がC088で確かめる数量・納期・役割を分け、業務責任者が何を集めるかを見てください。架空の切替計画の順序であり、実際に切替が成功した記録ではありません。

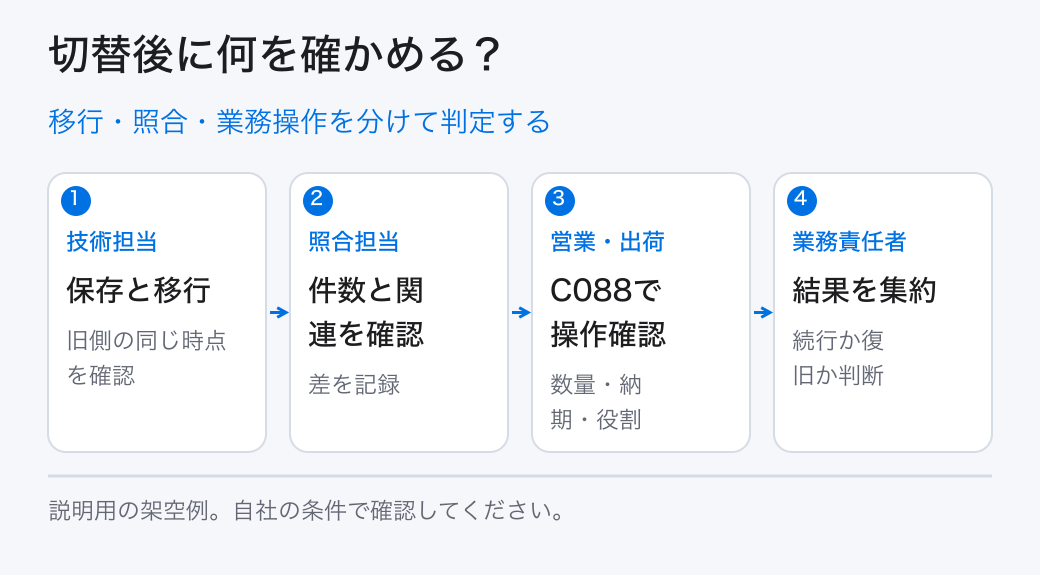

図の担当ごとに、次へ渡す結果を分ける
9:00に旧側の更新を止め、技術担当が同じ時点の保存と移行資料を確認する計画です。新側へ移した後、件数と関連資料を照合します。業務担当は架空の注文C088を検索し、数量と納期、担当の役割を確認します。画面が開くことだけでは業務確認は終わりません。
表の前半2行は「更新停止」と「保存と移行」、3行目は「照合と操作」です。移行結果を照合担当へ、件数・関連の照合結果とC088の確認結果を業務責任者へ渡し、最後の10:30の判断につなげます。担当ごとに、何を受け取り何を返すかを読みます。
| 段階 | 担当と確認 | 次へ進む条件 |
|---|---|---|
| 9:00/更新停止 | 営業と技術担当/受付台帳へ切替 | 旧側の更新停止を確認 |
| 保存と移行 | 技術担当/同じ時点の保存 | 移行結果を照合へ渡す |
| 照合と操作 | 照合担当・営業・出荷/C088等 | 重要項目の確認結果がそろう |
| 10:30/判断 | 業務責任者/不足と残り時間 | 続行・保留・復旧を記録 |
各担当から、確認結果と残る項目を集める
技術・業務担当は、表の順序に沿って担当と開始条件をそろえ、次の担当へ渡す結果を決めます。
- 技術・照合担当:保存した時点と移行資料を明らかにし、移行結果を照合へ渡します。件数と関連の照合結果は、未確認の項目と分けて残します。
- 営業・出荷担当:架空の注文C088で数量・納期・担当の役割を確かめ、何を確認できたか、何が残るかを報告します。
- 業務責任者:重要な確認の結果と不足を集め、10:30の判断へ進みます。続行・保留・復旧の判断と根拠、連絡先を記録します。
報告には、確認した担当と、その結果が分かる資料を添えます。C088の重要な確認結果がそろわない間は、設定完了だけを理由に利用を始めません。未確認時の判断と残り時間の見方は、次の第3節で確認します。
03 / システム開発・連携
10:30に確認が終わらなければ、誰が決める?
未確認を、合格へ変えない重要な不足と残り時間を見て、業務責任者が判断を記録します。

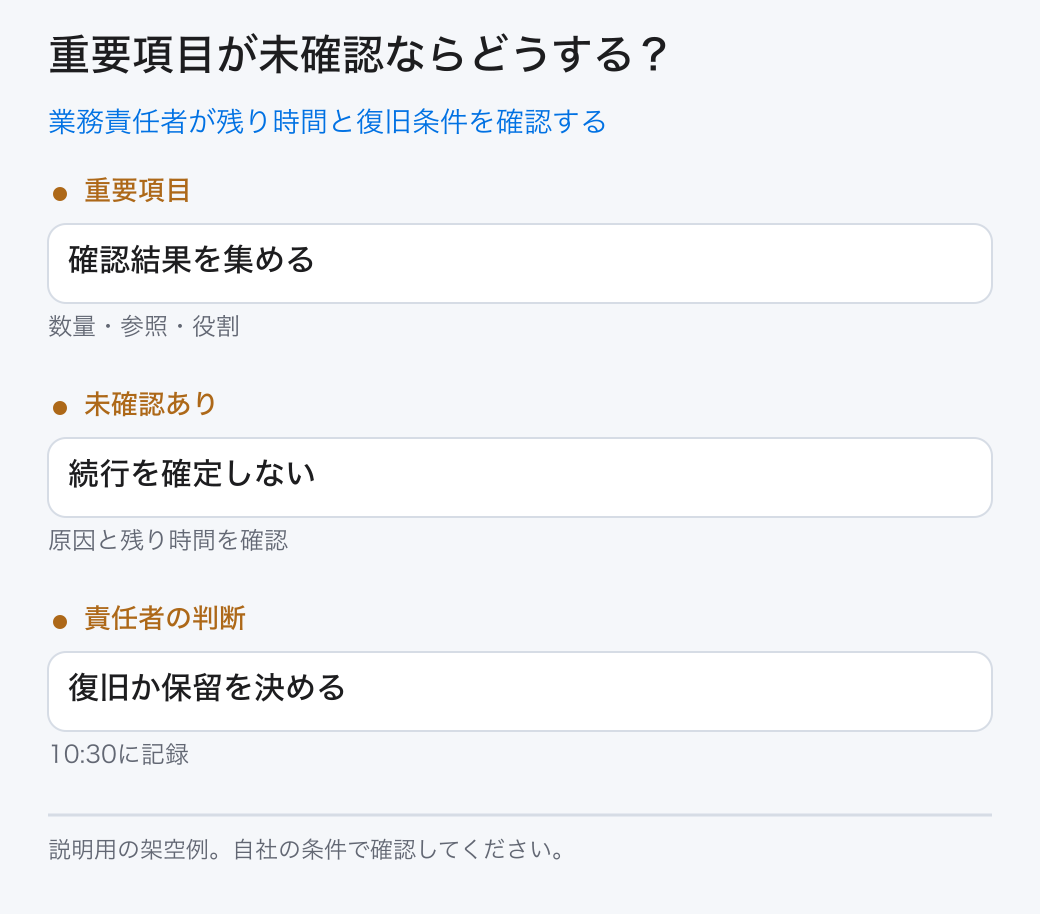

図3:10:30に重要な確認が残ったら?注文の参照、数量の照合、役割の制御がまだ確認できていない場合、業務責任者は何を見て判断するでしょうか。図の重要項目の確認結果、12:00までの残り時間、復旧に必要な保存資料と担当を対応させて見てください。架空の切替計画の例です。

60分+30分で、残り90分を使い切る
試行で復旧に60分、業務確認に30分を要すると分かった、という架空の条件です。10:30から12:00まで90分 = 復旧60分 + 業務確認30分この条件では余裕時間がありません。12:00は再開の希望時刻であり、間に合うという保証ではありません。技術担当は、保存資料が使えるか、復旧と業務確認の担当がそろうかも確かめます。資料・担当・時間が足りないまま、戻せるだろうとは判断しません。
IPAの非機能要求の観点を使い、停止時間と代わりの手順を合意します。続行の判断にも条件を付け、重要項目がそろっていること、通常利用後の確認担当がいることを残します。軽微な不足の扱いも責任者が決め、すべてを同じ「問題あり」表示へまとめないでください。
業務責任者が、判断とその根拠を残す
- 確認結果:確認済み・未確認を分け、確認した資料や結果、残る項目の確認担当を記録します。
- 続行・保留・復旧の判断:重要項目、残り時間、使える保存資料と担当を根拠に、業務責任者が選んだ対応と連絡先を残します。続行する場合も、通常利用後の確認担当を決めます。
- 時間や担当が足りない場合:別の受付をどう続けるか、誰が関係者へ連絡するかを決め、再開時刻と切替計画を見直します。
判断期限と連絡先は、業務責任者と提供会社で事前に合意しておきます。自社の判断には、自社の試行で分かった所要時間と再開期限を使ってください。この架空例の90分を、そのまま自社の必要時間にはしません。
この章の根拠:出典2
04 / システム開発・連携
新側で受けた注文は、戻すときどうなる?
切替後の更新を別に保管し、戻す前後で照合する方法を決めます。

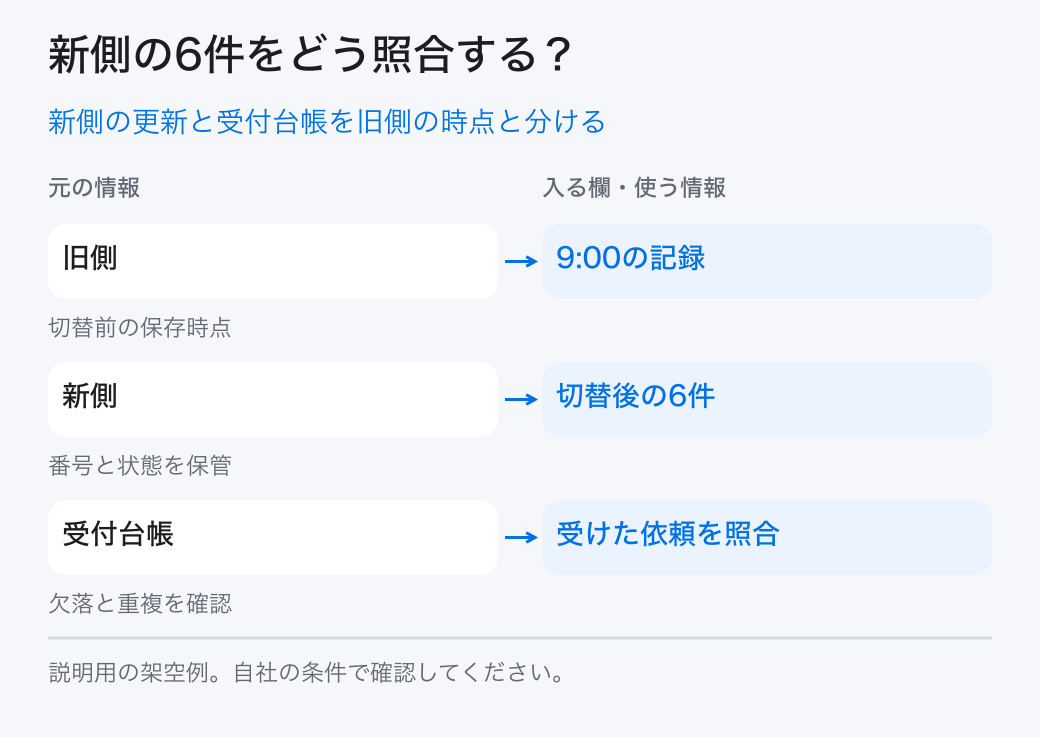

初回の判断前は、この例では新側への実注文の入力を始めません。続行を決めた後、新側で6件を受けてから不具合が見つかった場合は別の復旧判断です。9:00の旧記録へ戻すだけでは、新側で受けた6件が欠ける可能性があります。
技術担当は新側の更新範囲を保存し、営業が別の受付台帳と照合する計画を作ります。注文番号、変更時刻、処理状態を確認し、どちらへ何を反映するか責任者が判断します。更新が重複したり、出荷済みの注文を再処理したりしない条件も残してください。
Microsoftの復旧の概念は、戻す時点と停止時間を分ける参考になります。本稿は具体的な復元コマンドを示す教材ではありません。新旧の更新を扱えない場合は、むやみに復元せず、技術担当と業務責任者がデータ保全と再開手順を確認する計画へ戻します。
続行後に問題が見つかったら、技術担当が新側の注文記録を保全し、営業が別の受付台帳と番号・内容・処理状態を照合します。責任者が6件の扱いを決める前に、9:00の旧記録へ単純に戻さないでください。
この章の根拠:出典3
05 / システム開発・連携
本番前に、復旧まで試した計画になっている?
別の試験場所で、作業・確認・担当の連絡を通して測ります。

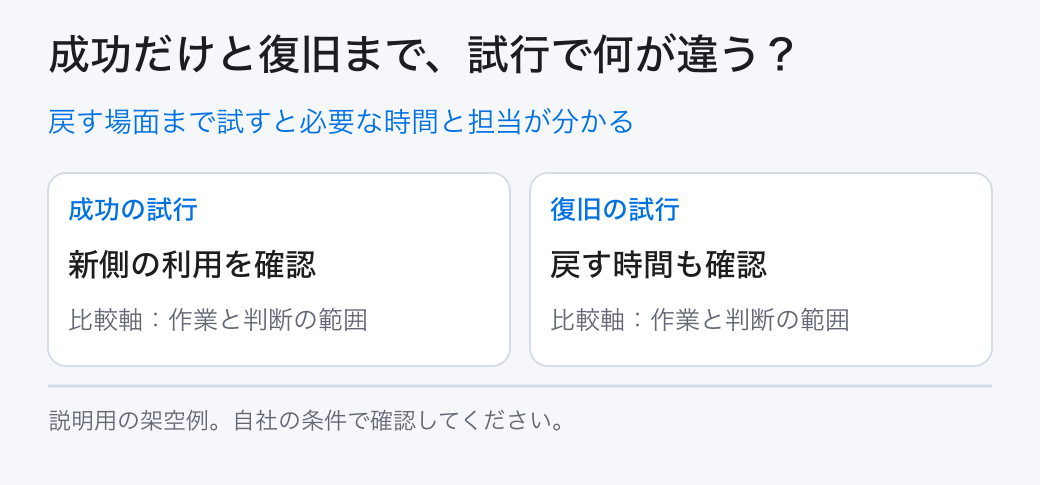

計画を読むだけでなく、許可された別の試験場所と架空または匿名化された資料で切替を試します。保存、移行、照合、操作確認、復旧の所要時間を担当ごとに残します。切替の成功例だけでなく、照合が合わず戻す場面も試してください。
担当が休みのときの代行、回答が遅れるときの連絡、確認資料の所在も点検します。計画表に担当名があっても、本人が判断条件を読めなければ運用できません。試行で欠けた条件を更新し、同じ版の表を全担当へ渡します。
本番の日時は、関係者の対応、保存と復旧の準備、業務の停止条件を責任者が確認して決めます。試行の結果が自社の期限を超える場合には範囲や手順を見直します。計画表が埋まったことを、本番へ自動的に進む許可と扱わないでください。
技術・業務担当に、許可された試験場所で復旧まで試した結果と、担当ごとの所要時間を確認します。戻す場合の照合、担当不在時の代行、連絡先に不足があれば、解消してから本番の範囲と日時を責任者が判断してください。
06 / システム開発・連携

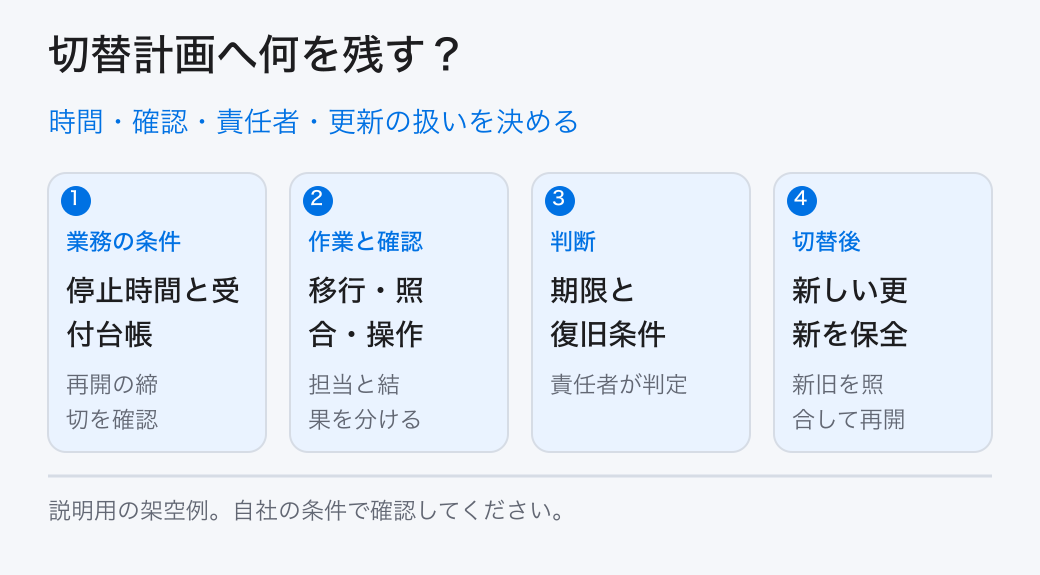

まとめ:切替計画は、順序と戻す判断まで決める
業務の再開時刻から逆算し、担当と更新の扱いを残します。

システム刷新の移行計画は、設定を変える作業だけでは足りません。O01からN01へ移す架空例では、9:00の停止、移行と照合、10:30の判断を分けました。重要な確認が終わらない場合に、誰が復旧や保留を決めるかも計画の一部です。
戻す条件には、所要時間、保存資料、再開前の業務確認を含めます。続行後の新しい注文は、切替前の保存と別に保全して照合します。自社では、業務の期限と技術担当の試行結果を合わせ、記録が欠けない順序を確認してください。
まず営業へ「受注を何時まで止められるか」を、技術担当へ「復旧と業務確認に試行で何分かかったか」を尋ねてください。業務責任者と重要項目、判断期限、代わりの受付を合意します。未確認があるなら計画を直し、同じ版で関係者が判断できる状態に整えましょう。
営業・技術担当・業務責任者で、重要な確認結果、判断期限、代わりの受付、新側で受けた注文の扱いを照合します。未確認を合格にせず、誰の回答を待ち、誰が続行・保留・復旧を決めるかを共有してください。
