追加注文を受けてよい?増える費用と作業時間で判断する方法

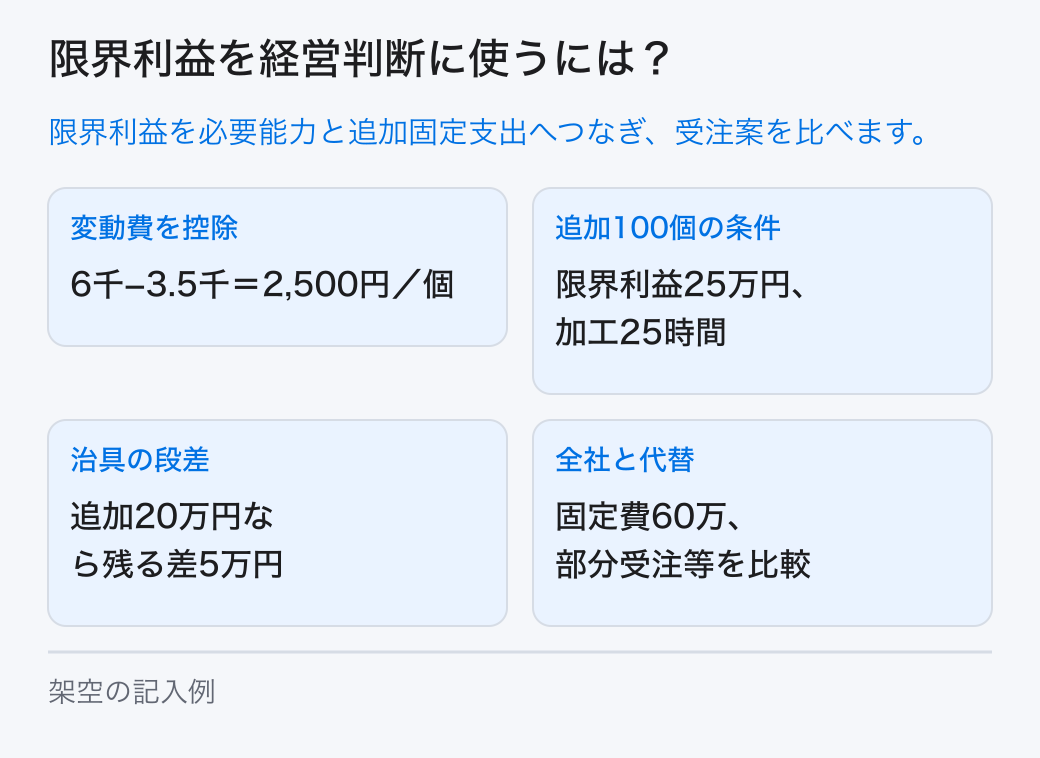

同じ月の架空の追加注文で売価6000円/個から増える費用3500円/個を引くと2500円、100個なら25万円。月の固定費を引く前。

成長戦略 · 実務ガイド

追加注文を受けたい。でも、売上が増えても、現場が無理をして会社の負担が増えるのは困る。樹脂加工会社の経営者・営業・現場責任者へ、注文で増える費用と、必要な作業時間の見方を説明します。読み終えたら、受ける数量や納期を、金額と作業予定の両方から相談できます。

この記事でできるようになること

  • 1個2,500円、100個25万円が何を引く前の金額か分かる
  • 専用治具20万円と必要加工25時間を加え、金額だけの判断を避ける
  • 部分受注・納期の相談・追加外注の案と、成立する条件を比べる

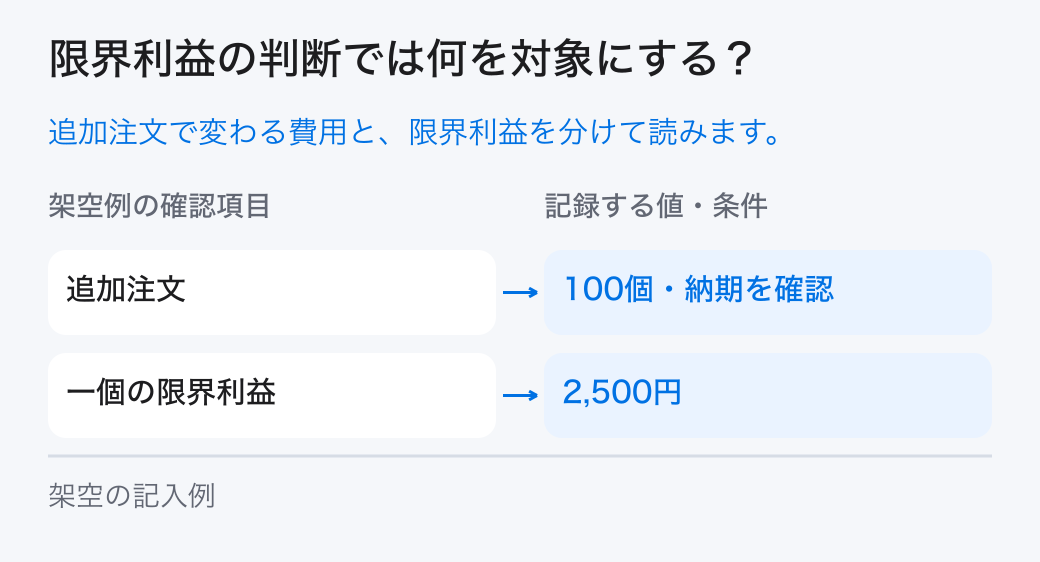

追加注文で増える費用を、売上から引く

要点まず、注文を受けると増える費用を集めます。この例は1個6,000円で売り、材料・外注・出荷に合計3,500円かかるため、1個2,500円が残ります。

架空の樹脂加工会社が、同じ月に100個の追加注文を受けるか考えます。売価は1個6,000円。個数に応じて増える費用は、材料2,000円、外注1,000円、出荷500円とします。実在企業の実績ではありません。

1個の費用は2,000+1,000+500=3,500円です。売価から引くと6,000−3,500=2,500円。100個を販売する条件なら、2,500円×100個=25万円が残ります。

この注文で増える費用を引くと、1個と100個でいくら残りますか?

同じ月の架空の追加注文で売価6000円/個から増える費用3500円/個を引くと2500円、100個なら25万円。月の固定費を引く前。
同じ月の架空例です。売価6,000円−材料2,000円−外注1,000円−出荷500円=1個2,500円。100個なら25万円ですが、月の固定費60万円や、この注文専用の道具・追加検査などを引く前の金額です。

図の2,500円は材料・もとの外注・出荷を引いた1個分です。専用の治具や月の固定費を引く前なので、この金額だけで受注を決めません。

費用は名前だけで決めず、注文を受ける場合と受けない場合で、何が変わるかを確かめます。例えば電気代や人件費も、契約や働き方によって増え方が違います。追加の残業・検査・輸送などが必要なら、見積もりに加えましょう。

25万円は、会社全体の利益ではない

要点売上から、数量に応じて増える費用を引いた額を「限界利益」といいます。月の家賃などの固定費や、この注文だけの特別な支出を引く前の金額です。

月の固定費は60万円とします。固定費とは、この例では注文の数量が変わっても同じ条件のままなら変わらない費用です。追加注文で残る25万円は、この固定費をまかなうために加わる金額です。

注意会社全体の利益を考えるときは、ほかの注文で得る限界利益も合計し、同じ範囲の固定費などを引きます。追加の100個だけで25万円残っても、それだけで会社全体が黒字になるとは分かりません。

追加注文の25万円だけで、会社全体の黒字・赤字が分かりますか?

同じ月の追加注文で残る25万円は、会社全体の金額の一部。ほかの注文の限界利益は未確認で、固定費60万円や特別な支出も確かめるため、全社の利益は未確定。
ほかの注文で残る額が分からないため、25万円と固定費60万円だけで会社全体の利益を計算しません。専用の支出や、注文を増やしたときに変わる費用も別に確認します。

注文を受ける場合と受けない場合を、同じ月・同じ範囲で比べます。人員や設備を増やすなら、固定費と追加支出が変わらないかも確かめます。

人を増やす、設備を追加する、残業や検査を増やす場合は、その負担も変わります。「今の固定費は変わらない」という条件が、増やす数量でも成り立つかを確認します。

中小機構のJ-Net21も、売上から変動費を引いた限界利益と、固定費の関係を説明しています。この記事の会社・金額・加工時間・道具の条件は、独自に作った架空例です。

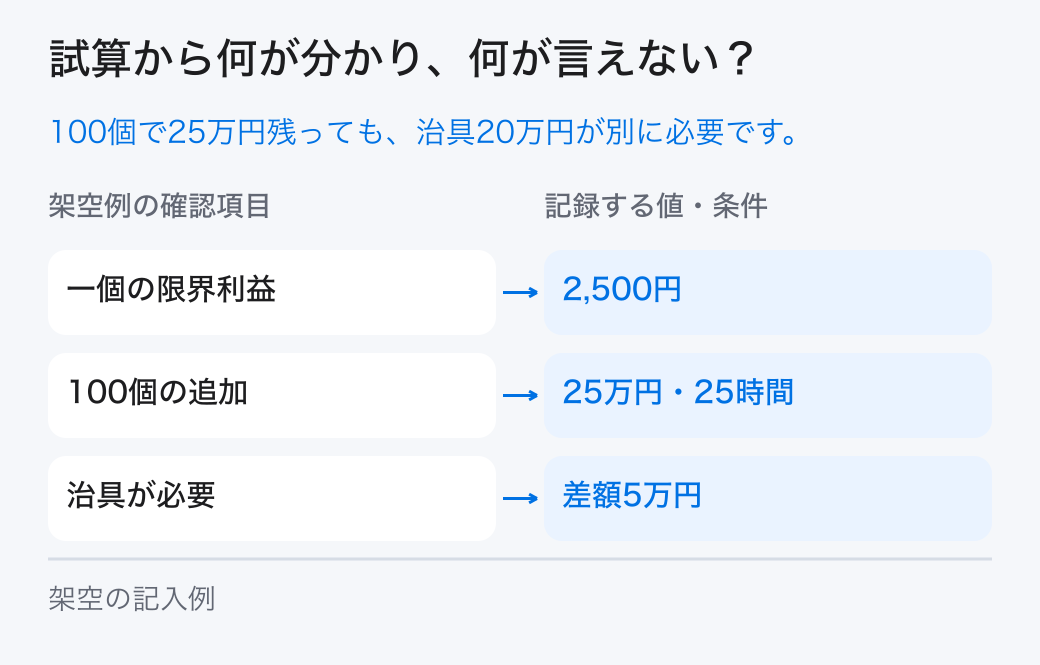

注文専用の道具に20万円かかるなら、差額は5万円

要点材料や部品を決まった位置で支える道具を「治具」といいます。この注文だけのために20万円を払うなら、その支出も含めて比べます。

治具代をこの注文の支出として全額比べると、いくら残りますか?

同じ月の架空の追加100個で残す額25万円から専用治具の追加支出20万円を引くと差額5万円。治具を全額比べる条件。
この注文専用の治具20万円を、追加支出として全額比べる架空例です。100個で残る25万円−20万円=差額5万円。追加検査・輸送、ほかの仕事を断る影響などは、さらに確認します。会社全体の最終利益ではありません。

5万円は、この注文の金額差です。追加の検査や輸送、ほかの注文への影響が未確認なら、最終の見積もりや会社の利益はまだ決まりません。

この注文専用の治具に20万円が必要なら、25万円から20万円を引き、比べる差額は5万円です。ここでは治具代20万円の全額を、この注文の追加支出として比べる条件にしています。

この5万円から、さらに増える検査や輸送の費用、ほかの仕事を断る影響がないかを確かめます。月の固定費60万円も含めた会社全体の利益とは別の計算です。

治具を今後の注文でも使える案なら、将来の注文の見込みや支出の扱いをそろえ、別の条件として比べます。この簡単な差額計算で、会計や税金の処理を決めるわけではありません。

表で項目ごとに確かめます。金額と時間の計算を分けて確認します。

同じ月の追加注文100個の架空計算。会社全体の利益とは別
比べる項目この例の計算条件・読み方
1個で増える費用2,000+1,000+500=3,500円材料・外注・出荷。追加の検査等は別確認
固定費を引く前の金額6,000−3,500=2,500円/個100個では25万円。会社全体の利益ではない
治具を追加する案25−20=5万円治具20万円をこの注文の追加支出として全額比べる条件
100個の加工時間100×15÷60=25時間空き30時間なら時間の計算上範囲内、20時間なら5時間不足

100個に25時間。空き20時間なら5時間足りない

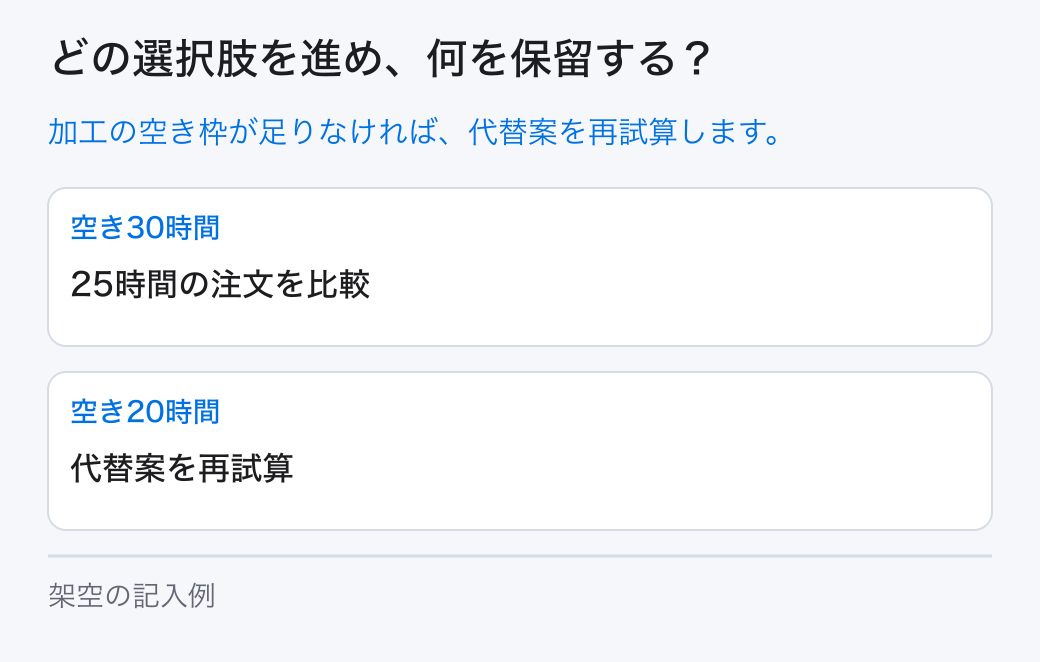

要点1個15分なら100個で1,500分、つまり25時間です。実際に使える加工の空き時間と比べ、足りない時間を確かめます。

同じ加工機の空きが30時間と20時間の場合、100個を加工する25時間を収められますか?

同じ月の架空の100個には加工25時間。空き30時間なら計算上の枠内、空き20時間なら5時間不足という別条件の比較。全工程、品質、納期は要確認。
1個15分の加工なら100個で25時間。空き30時間と20時間は別の条件で、足し合わせません。30時間なら加工時間の計算上は枠内、20時間なら5時間不足です。準備・検査・技能・材料と日別の納期は、別に確かめます。

30時間の案と20時間の案は別条件です。図は加工時間だけの比較なので、準備・検査・材料・技能と日ごとの納期を、同じ予定で確認します。

100個の加工時間は、100個×15分÷60=25時間です。同じ加工機をこの注文に使える空きが30時間なら、加工時間だけの計算では枠内です。空きが20時間なら、25−20=5時間が足りません。

空き30時間でも、そのまま受注を約束する前に、材料の到着、治具の準備、必要な技能、検査、すでに受けている仕事と日ごとの納期を確認します。25時間がどの作業まで含むかも、見積もりと現場で合わせましょう。

注意時間を比べるときは、同じ工程にそろえます。加工機の空き20時間と、検査をする人の空き10時間を足して「30時間ある」とは考えません。使える人・設備・時間帯が違うからです。

数量・納期・外注を変えた案で計算し直す

要点100個全部を今の条件で受けられないときは、数量を分ける、納期を相談する、仕事の一部を外注する案を比べます。それぞれ金額も時間も計算し直します。

注意例えば、加工に使えるのが20時間の別案なら、加工時間だけでは20時間×60分÷15分=80個です。ただし、1個で残る2,500円×80個=20万円。治具に同じ20万円を払うなら差額は0円で、ほかの追加費用をまだ引いていません。少ない数量を受ければ解決する、とは限らないことが分かります。

加工の空き20時間に合わせて80個に減らすと、金額も足りるのでしょうか?

同じ仮定の別案で加工20時間を1個15分で割ると80個。1個2500円×80個の20万円から同じ治具20万円を引いた差額0円は、ほかの追加費用を引く前。数量だけでは受注可否は決まらない。
1個15分・1個2,500円が残るという条件を保った架空の別案です。加工だけの80個で残る20万円と、同じ治具代20万円を比べると0円。さらに増える費用をまだ引いていません。

80個は加工時間だけで計算した数です。準備・検査・材料・納期と顧客の合意を確かめ、100個の見積もりをそのまま使わず、数量・納期・追加外注の案ごとに計算し直します。

実際に受ける個数は、準備や検査、材料と納期も確認してから相談します。数量や納品を分ける案は、取引先の合意も必要です。100個の見積もりを、そのまま80個へ流用しないようにしましょう。

納期を延ばす案は、同じ加工機を使う既存の仕事と日ごとの予定を合わせます。ほかの注文が遅れたり、断ることで失う金額があったりするなら、その影響も比べます。

新たに外注する案では、もとの1,000円に含まれる外注作業と、追加で頼む作業を分けます。新しい見積もり、輸送、品質、社内に残る受入れ・検査の時間を確認します。外注先の作業時間を、社内の空き時間へそのまま足しません。

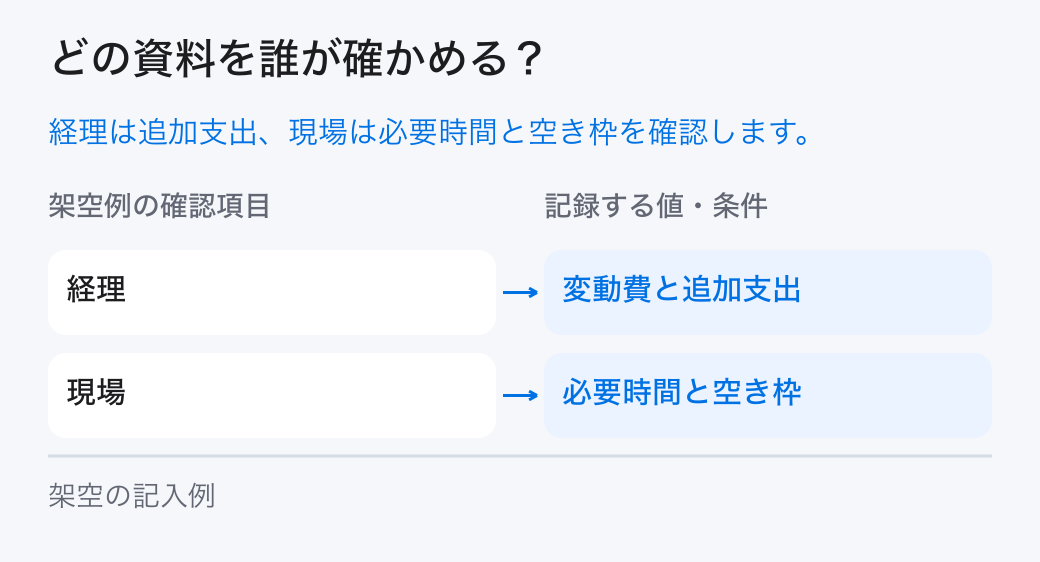

表で項目ごとに確かめます。必要な費用と社内の作業時間を確認して比べましょう。

全部受ける条件が足りないときの選択肢
比べる案変わること成立する条件
一部の数量を受ける必要時間と売上が減る固定的な追加支出も比べ、数量・納期を顧客と合意する
納期を相談する同じ工程の作業日を分ける既存の仕事を妨げず、顧客の希望と合わせる
追加外注を使う費用と引き受ける工程が変わる追加見積、輸送、品質、社内に残る受入時間を数える
確約を保留する未確認のまま受注を約束しない確認する条件と期日を相手と合わせる

まとめ:約束する前に、金額と作業予定を一緒に確かめる

要点営業と現場で、増える費用・専用の道具・使う工程と時間・品質と納期を確認します。そろった条件を基に、受ける範囲を相談しましょう。

この例では、100個を売って数量に応じる費用を引くと25万円。専用治具に20万円を払う条件なら差額5万円でした。一方、加工は25時間必要なので、空き20時間では5時間足りません。金額と時間の両方を見ることで、相談すべき条件が見えてきます。

返答する前に、どの資料と未確認条件をそろえますか?

注文の仕様と見積もり、同じ工程の作業予定を、同じ数量と納期で照合し、未確認の準備・検査・材料・品質・技能や顧客合意を確認して、受ける範囲を相談する流れ。
見積もりと同じ工程の作業予定を、同じ数量・納期で突き合わせます。そろっていない条件があれば、担当と確認期限を決めてから、受ける範囲を相談します。

数量を分ける、納期を相談する、追加外注する案は、費用だけでなく社内に残る作業も変えます。準備・検査・材料・品質・技能や顧客の合意が未確認なら、受注を確約しません。

まずすること

  1. 今の見積もりに、この注文だけの支出と、使う工程の必要時間を書き添えましょう。
  2. 営業と現場が同じ数量・納期で確認し、全部受ける、数量や納期を分ける、追加外注を使う案を比べます。
  3. 未確認の条件は、誰がいつまでに確かめるかを決めてから返答します。

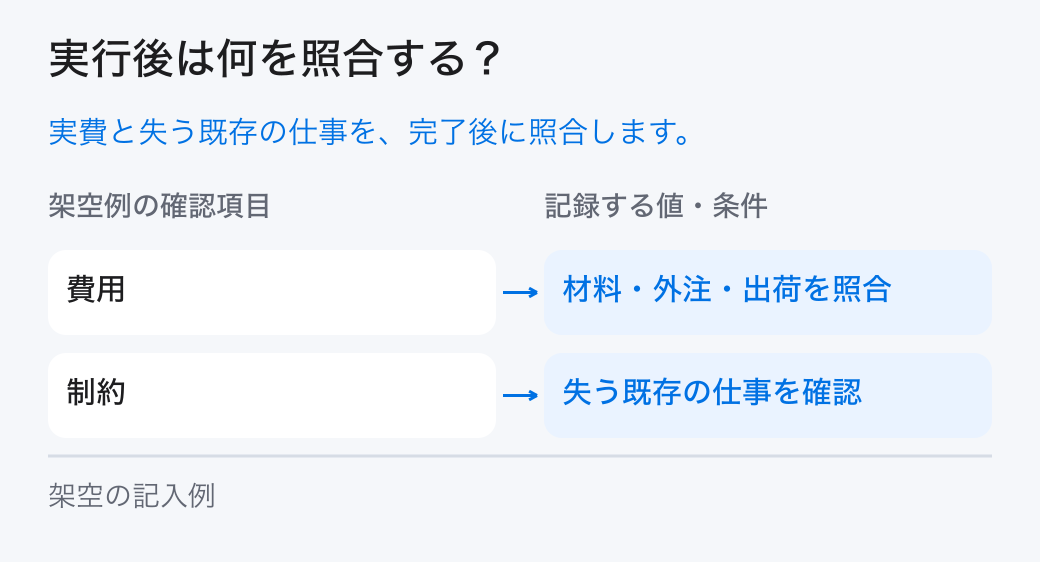

注文が増える喜びを、現場の無理や会社の持ち出しに変えないために。費用と作業予定を並べれば、「受ける・断る」だけでなく、守れる数量と納期を具体的に相談できます。実行後に費用や時間が違ったら、次の見積もりへ反映しましょう。

仕事の流れから、顧客との接点まで。
一体で見直す、最初の一歩を。

AI・DXとマーケティングを一体で相談

KEEP EXPLORING

次のヒントを、もうひとつ。

すべての記事を見る

LET’S CONNECT THE DOTS.

次の一歩を、
一緒につくる。

業務も、AIも、集客も。
課題がまだ整理できていなくても、ご相談ください。

AI・DXとマーケティングを一体で相談
