業務マニュアルの更新管理|現場責任者が版・適用日・紙の差替えを追う方法

DX・業務改善 · 実務ガイド
梱包資材を変えた。担当者にも伝えた。マニュアルも書き直した。それでも翌朝、倉庫では古い紙を見ながら作業が始まる——。
この行き違いは、現場の注意不足だけで起きるものではありません。「変更を受け付ける人」「仕事への影響を確かめる人」「新版を現行にする人」「古い紙を差し替える人」がつながっていないと、文書を更新しても仕事は変わらないからです。
この記事では、倉庫の出荷手順を例に、口頭の変更を正式な手順へ変え、現場が迷わず使えるところまで届ける方法を説明します。読み終えたときには、現行版、適用日、変更理由、確認者、旧版の置き場所、残る質問を1枚で管理できるようになります。

この記事でできるようになること
- 口頭の要望と、正式に使う手順を分けられる
- 「作成済み」と「適用中」を日付で見分けられる
- 電子版を更新したあと、現場の古い紙まで追える
- 通知した事実と、作業者が理解した結果を分けて残せる
01 / DX・業務改善
なぜ、マニュアルを書き直しても現場は変わらないのか
文書の編集と、現場で新しい手順を使える状態にする仕事が分かれているからです。

答えは、文書の編集と現場の変更が別の仕事だからです。
たとえば、倉庫で使う梱包資材が変わったとします。現場責任者が口頭で伝え、文書担当が写真と資材名を書き換えても、それだけでは完了しません。検品欄の名称は変えたか。新資材を使い始める日は決まったか。作業台に残る旧版を誰が回収するか。梱包担当は、例外の注文でどちらを使うか説明できるか。ここまでつながって、初めて仕事の手順が変わります。

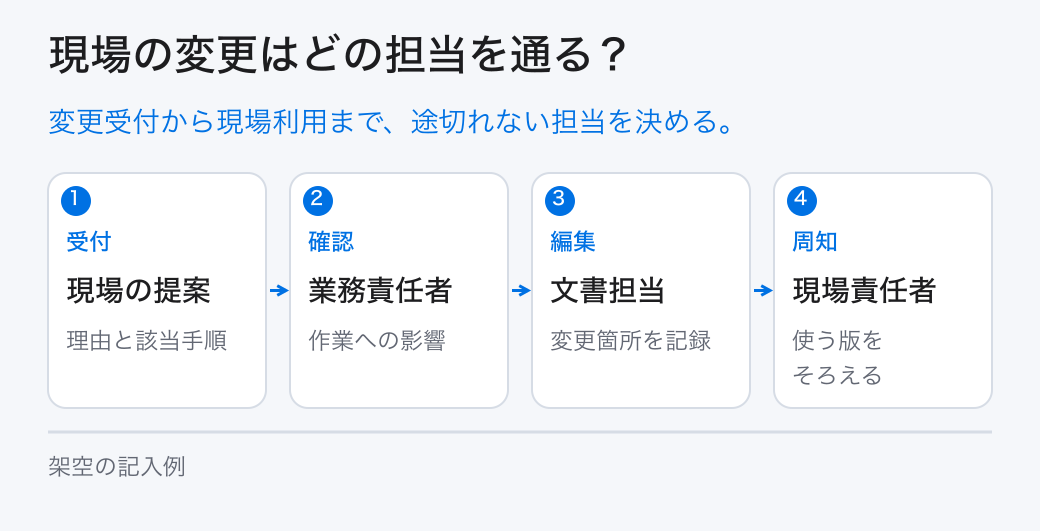

更新を止めないために、次の4役を決めます。
- 変更を受け付ける人
- 作業への影響を確かめる人
- 現行版と適用日を決める人
- 現場へ届け、理解を確かめる人
小さな会社では、一人が複数の役を担っても構いません。ただし、どの判断まで終えたかは分けて残します。「文書担当が保存した」ことを「現場が新手順で作業できる」ことに置き換えないためです。
更新が止まっているマニュアルを1冊選び、4役の名前を台帳に書いてください。
この章の根拠:出典1
02 / DX・業務改善
変更依頼には、何を書けば判断できるのか
現行版・困る場面・変更案・影響先・判断者の5点をそろえます。

「ここを直して」では、直す場所は分かっても、仕事への影響は分かりません。
変更依頼には、最低でも次の5点をそろえます。
- 現在使っている版と手順番号
- どの場面で困ったか
- 何を変えたいか
- 影響する担当や別の帳票
- 採用・見送りを判断する人

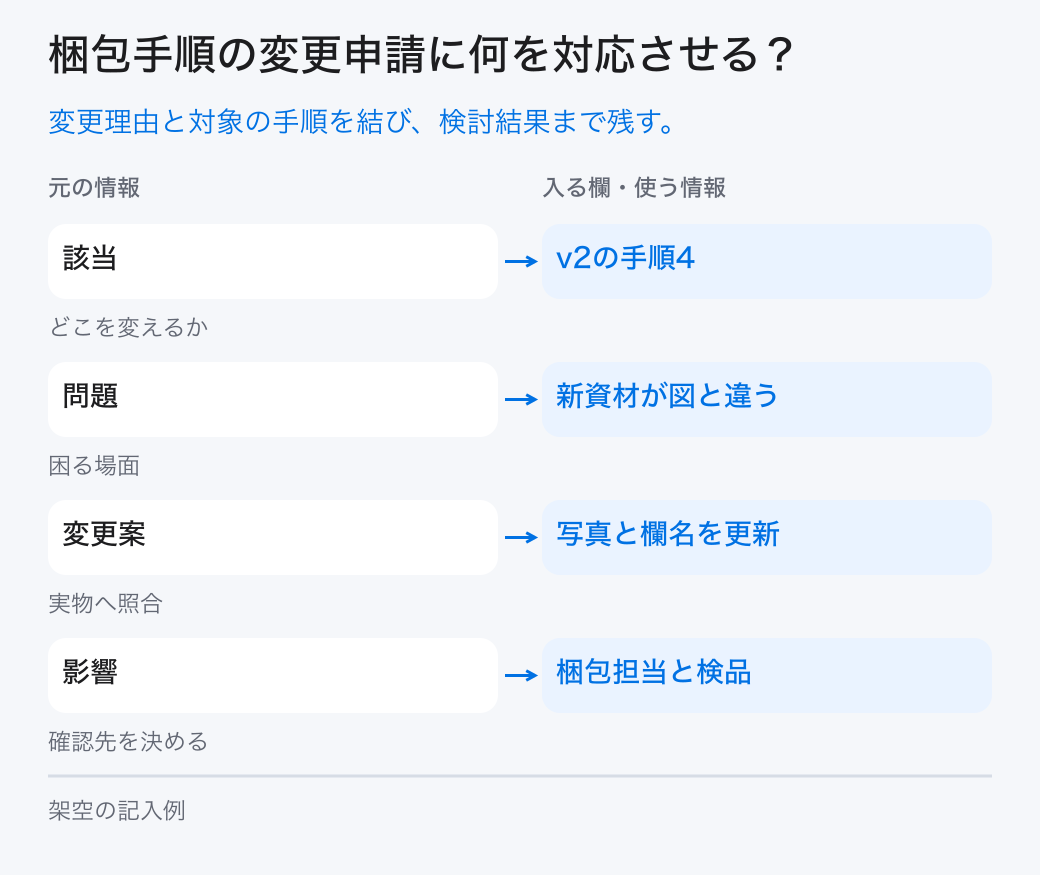

梱包資材の例なら、「v2の手順4」「旧資材名のままなので取り違える」「新しい資材名と写真へ変更」「検品欄も影響」「梱包・検品責任者が確認」と書きます。これなら文書担当が推測で直さずに済みます。
急ぐ変更では暫定案内が必要なこともあります。その場合も、暫定案内を出した人、対象、開始時点、正式版へ戻す期限を残します。急いだ結果、口頭ルールが何か月も残る状態を防ぐためです。
見送るときも記録します。「採用しない」で終わらせず、理由と残る困りごとを提案者へ返します。変更受付表は、要望をためる箱ではありません。現場の困りごとが、どの判断でどうなったかを追える記録です。
次の依頼から「現行版・困る場面・変更案・影響先・判断者」の5点を記入してください。
この章の根拠:出典1
03 / DX・業務改善
版番号と適用日を分けると、迷いが消える
版番号は文書を区別し、適用日はいつからその手順で働くかを示します。

版番号は「どの文書か」を区別し、適用日は「いつからその手順で働くか」を示します。

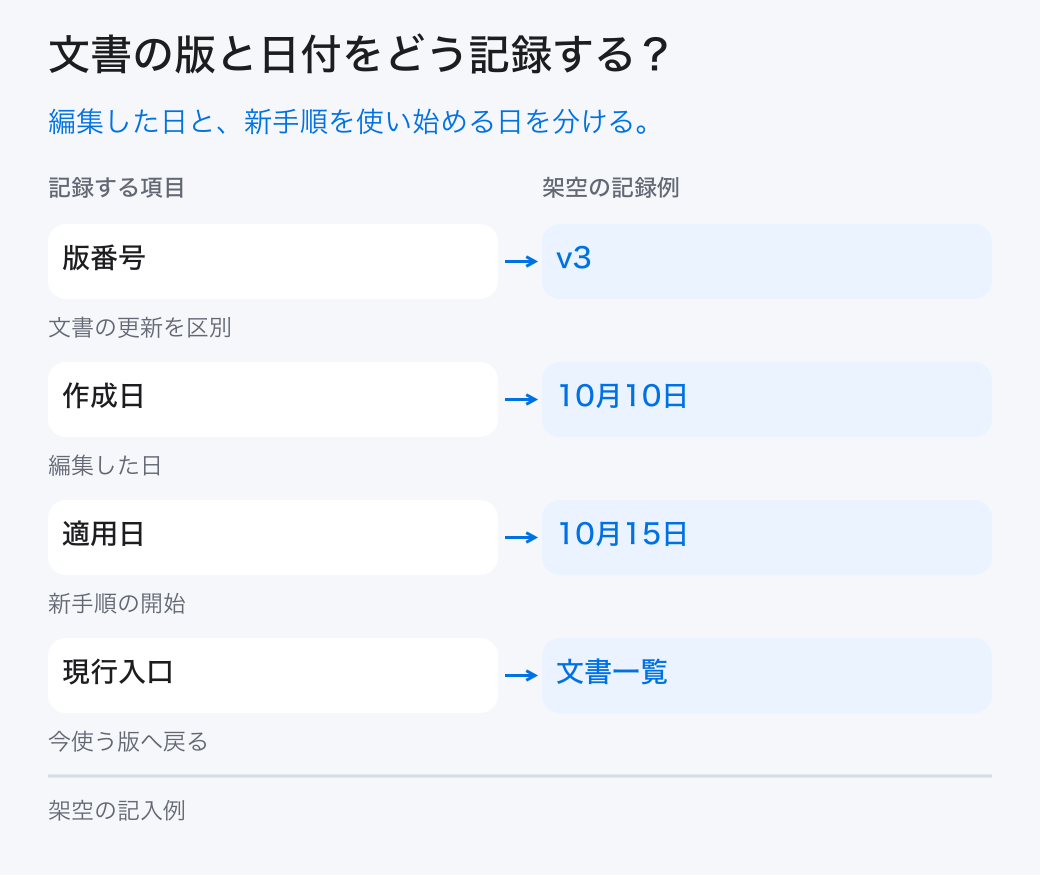

架空例では、v3を10月10日に作成し、10月15日から使い始めます。10月14日まではv2が現行です。v3は完成していても、現場ではまだ準備中です。この2つを分けないと、作成済みの文書を見た人が予定より早く新資材を使い始めるおそれがあります。
更新履歴には、版番号、作成日、適用日、変更した手順と理由、確認した人、元になった資料を残します。
ファイル名に「最新版」「最終」「最終2」を増やすより、現行版の入口を1か所に決めます。作業者は、その入口を見れば「今日使う版」が分かる状態にします。
作成日と適用日を別欄にし、適用前の新版には「準備中」と表示してください。
この章の根拠:出典1
04 / DX・業務改善
電子版を更新したあと、古い紙をどうなくすのか
現行版の入口を示し、作業場所の紙と履歴用の旧版を分けます。

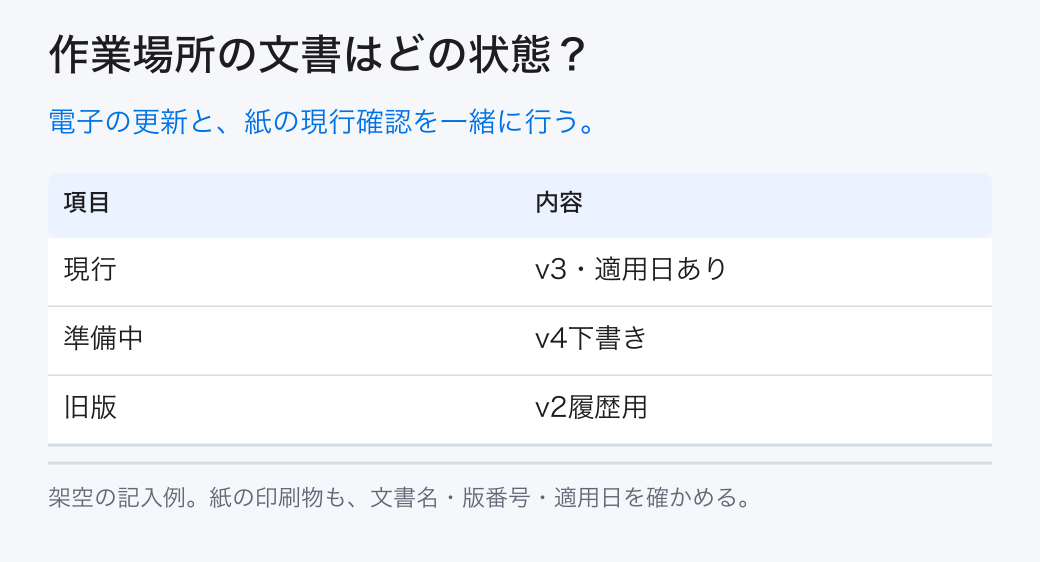

電子ファイルが新しくても、作業台の紙が古ければ、現場の手順は古いままです。
紙には文書名、版番号、適用日を表示します。そのうえで「どこに何枚あるか」を確認します。すべての紙を数え切れない場合は、少なくとも現行版を確認する入口と、旧版を見つけたときの連絡先を示します。
旧版は、すべて捨てればよいとは限りません。過去の作業を調べるために残す場合は、現場で使う紙と離し、「履歴用・作業使用不可」と分かる場所へ移します。保管期間や廃棄方法は、自社の契約、法令、品質管理の条件を担当者が確認します。
今日、作業場所を1か所だけ見て、掲示中の版と現行版が同じか確かめてください。
05 / DX・業務改善
「通知した」を「伝わった」に変えるには

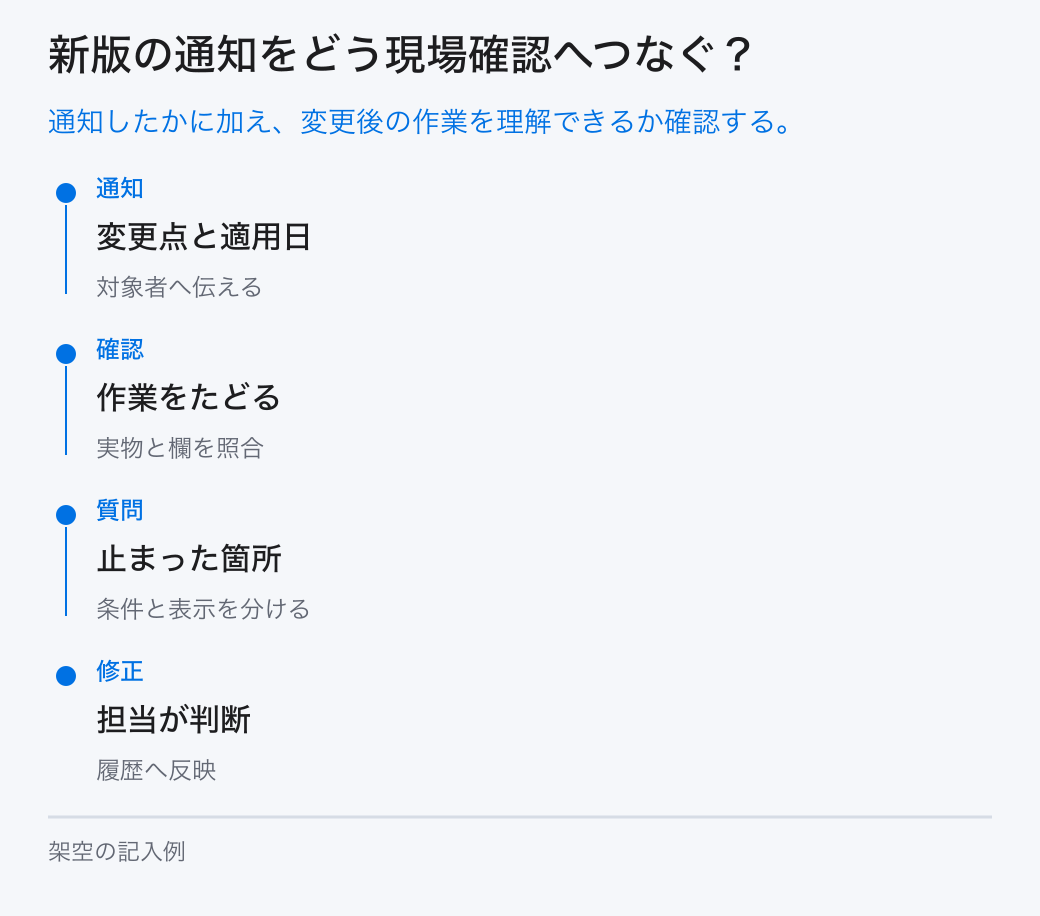

作業者に新しい手順をたどってもらい、迷った条件を記録します。

メールを送った記録は、通知した証拠です。作業者が新しい手順で迷わない証拠ではありません。
資材名を変えたなら、梱包担当に新しい資材と図を照合してもらいます。例外の注文を1件挙げ、「この場合はどちらを使うか」を説明してもらいます。分からない点が出たら、作業者の理解不足と決めつけず、図が小さい、条件が抜けている、例外の判断者がいない、といった原因に分けます。
周知記録には、対象者、説明日、確認した作業、残った質問、次に直す人を残します。「全員が読んだ」にチェックを付けることが目的ではありません。翌日の仕事で、迷う条件を一つ減らすことが目的です。
新しく入った人にも同じ確認を使えるようにしておくと、担当者の経験だけに頼らない引継ぎになります。マニュアルが現場を責める紙ではなく、安心して質問できる共通のよりどころに変わります。
作業者一人に変更後の手順をたどってもらい、迷った箇所をその場で記録してください。
06 / DX・業務改善
まとめ:1冊を最後まで届ければ、更新は続けられる

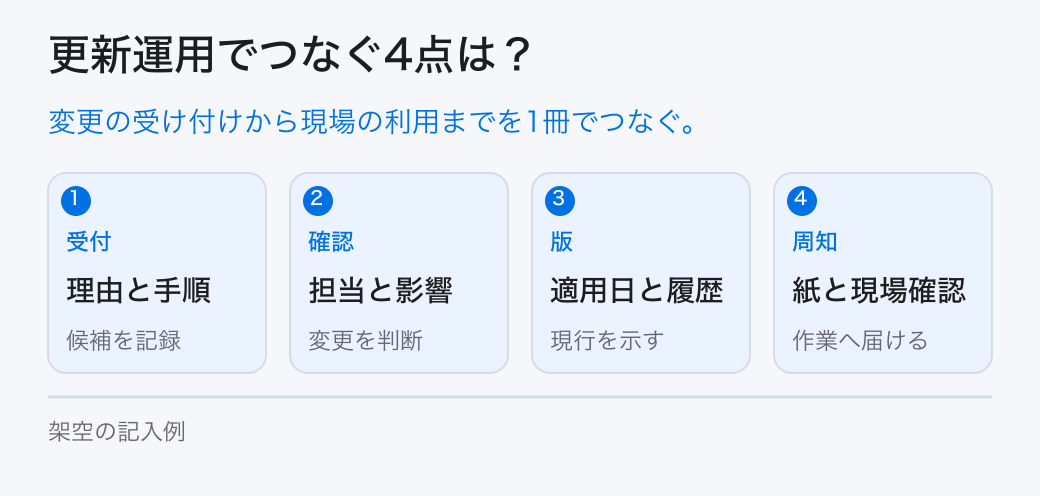

変更が起きている1冊で、受付から現場確認までを通してみます。

すべてのマニュアルを一度に整える必要はありません。まず、変更が起きている1冊を選びます。
その1冊で、変更受付、業務確認、版と適用日の決定、紙の差し替え、現場の理解確認までをつなぎます。途中で止まった場所が見えれば、次に決める担当も分かります。
マニュアル管理のゴールは、きれいな文書を増やすことではありません。作業する人が「今日はこの手順を使えばよい」と迷わず言え、困ったときに変更を戻せることです。現場の声が正式な手順へ届き、決まった手順が現場へ戻る。その往復ができる会社では、変更のたびに誰かが取り残されることが減っていきます。
今日の一歩は小さくて構いません。1冊の現行版と変更窓口を台帳へ書き、次の変更を最後まで追ってください。
1冊の現行版と変更窓口を一覧へ載せ、更新・周知・見直しの担当と期日を記入してください。
