現場DXは何を記録する?工数・在庫・原価を具体例で比べる

現場と事務で使える記録のそろえ方
「この仕事は1時間」「材料は10枚」。数字は書いてあるのに、人が何人で作業したのか、10枚を全部使えるのかが分からず、現場へ聞き直す。記録を増やしても、この聞き直しが残ることがあります。
先にそろえるのは、数字が何を表すかです。工数は人の作業時間、在庫は品物の数量と状態、原価はその仕事に使った費用として分けます。金属加工の架空例で違いを確かめ、現場と事務が同じ意味で読める記録を一件から作りましょう。

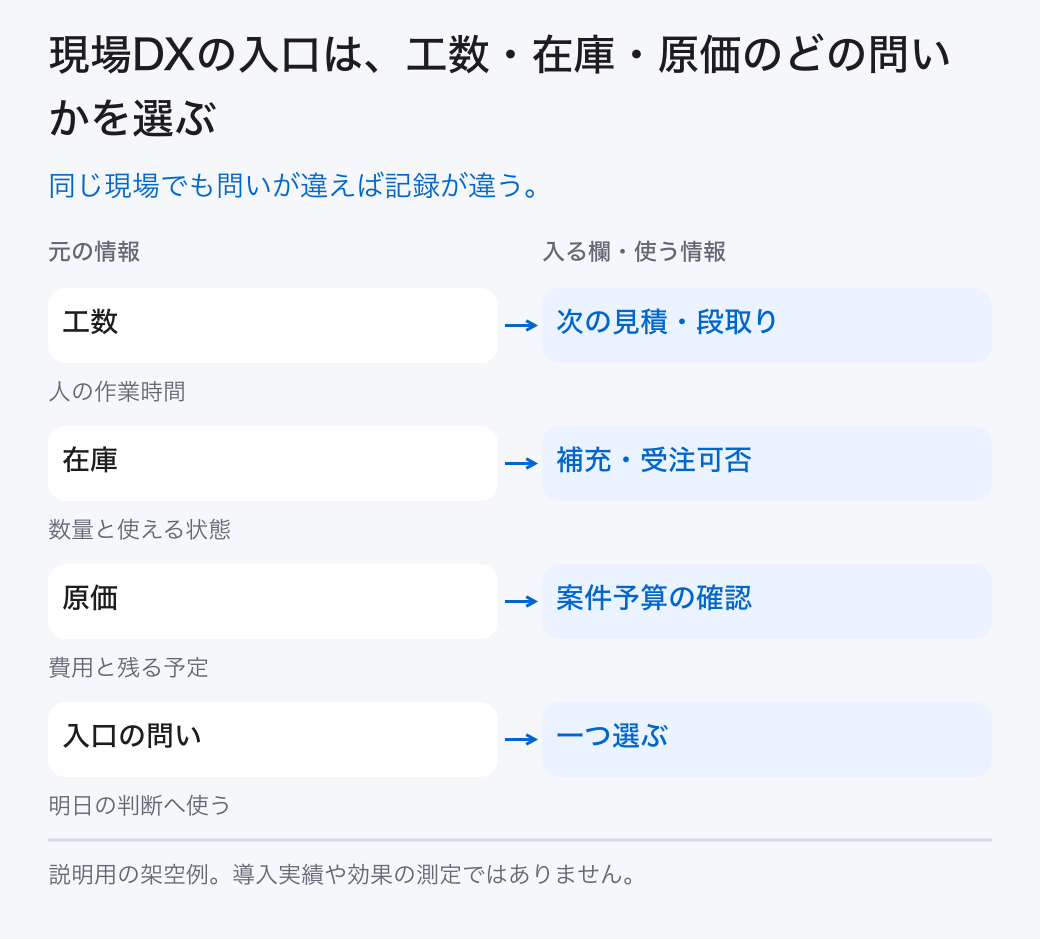

最初に、見積り・補充・費用のどれを決めるか選ぶ
三つの表を一度に作り直す必要はありません。次に止まりそうな判断を一つ選ぶと、集める記録が決まります。
工数は、仕事に使った人の作業時間です。在庫は、品物の数量と状態です。原価は、仕事や製品のために使った費用です。時間・数量・お金は別の数字なので、一つの画面へ集めるだけでは比較できません。
ここでは、架空の金属加工会社の「倉庫金具の加工」を例にします。見積担当は似た仕事に何人分の時間が必要かを知りたい。材料担当は次の仕事に板を回せるかを知りたい。責任者は、この仕事で分かった費用と、まだ分からない費用を知りたい。同じ会社でも、問いによって見る資料が変わります。
まず、最近聞き直した数字を一つ選んでください。「現場を見える化したい」より、「次の金具加工の見積りに、人の作業時間を使いたい」のほうが、誰のどの記録が必要かを決められます。工数・在庫・原価のすべてを同時に始める条件にはしません。
現場DXは、デジタルの道具で現場の仕事を見直す取り組みです。この入口では、元の日報や表を使い、意味が通じる一件を作るところから始められます。記録が増えたかではなく、その数字で次の判断ができるかを確かめます。
表が収まらない場合は、表の中を横に動かすと最後の列まで読めます。
| 決めたいこと | 見る数字 | 先に確かめる条件 |
|---|---|---|
| 似た仕事の見積りを直す | 工数 | 人の時間か、時計の時間か |
| 材料を補充するか決める | 在庫 | 仕様・確保分・状態・確認時点 |
| 仕事の費用を確かめる | 原価 | 使った分・残る予定・未確認 |
次に決めたいことを一文にし、その判断をする担当者を決めます。

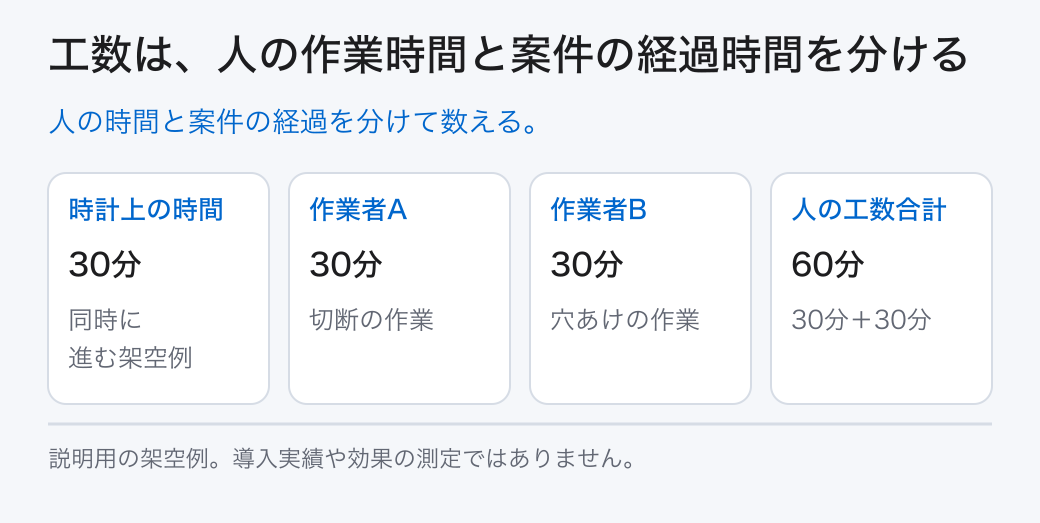

工数は2人で30分ずつなら60分。時計の経過とは分ける
同じ30分間に2人が並行して働いたなら、人の工数は30分と30分を足して60分です。時計の経過時間は30分です。
「倉庫金具の加工」で、切断担当と穴あけ担当が、別の部品を同時に加工した架空例です。二人とも9時から9時30分まで作業しました。一つの部品を切ってから穴をあける順序の例ではありません。並行した二人の作業時間を、それぞれ記録しています。
人の工数は30分+30分=60分です。一方、開始から終了までに時計が進んだ時間は30分です。「この仕事は30分」とだけ残すと、見積担当は一人で済むのか、二人が必要なのかを読み取れません。人の作業を見積もるなら、誰の、どの作業に、何分使ったかを残します。

機械が動いている時間と、人がその機械を操作した時間も同じとは限りません。材料待ちや中断があるなら、作業と分け、重ねて足さないようにします。何を含めるかは現場と見積担当でそろえます。ここでの工数記録を、そのまま勤怠管理や給与計算の記録として扱いません。
次の見積りでは、材料、作業内容、人数、段取りなどの条件も比べます。前回の合計をそのまま次回の約束にせず、工程ごとの違いを確認してください。時間だけで作業した人の優劣を決めることもできません。
表が収まらない場合は、表の中を横に動かすと最後の列まで読めます。
| 担当 | 同じ仕事の中の作業 | 人の作業時間 |
|---|---|---|
| 切断担当 | 板を切る | 30分 |
| 穴あけ担当 | 別の部品に穴をあける | 30分 |
| 人の工数の合計 | 二人分を足す | 60分 |
スマホで工数を記録する項目と時間の数え方
数字の意味を決めたあと、入力方法を詳しく進める場合。
一件の時間について、人の作業時間・機械の時間・待ち時間のどれかを確かめます。

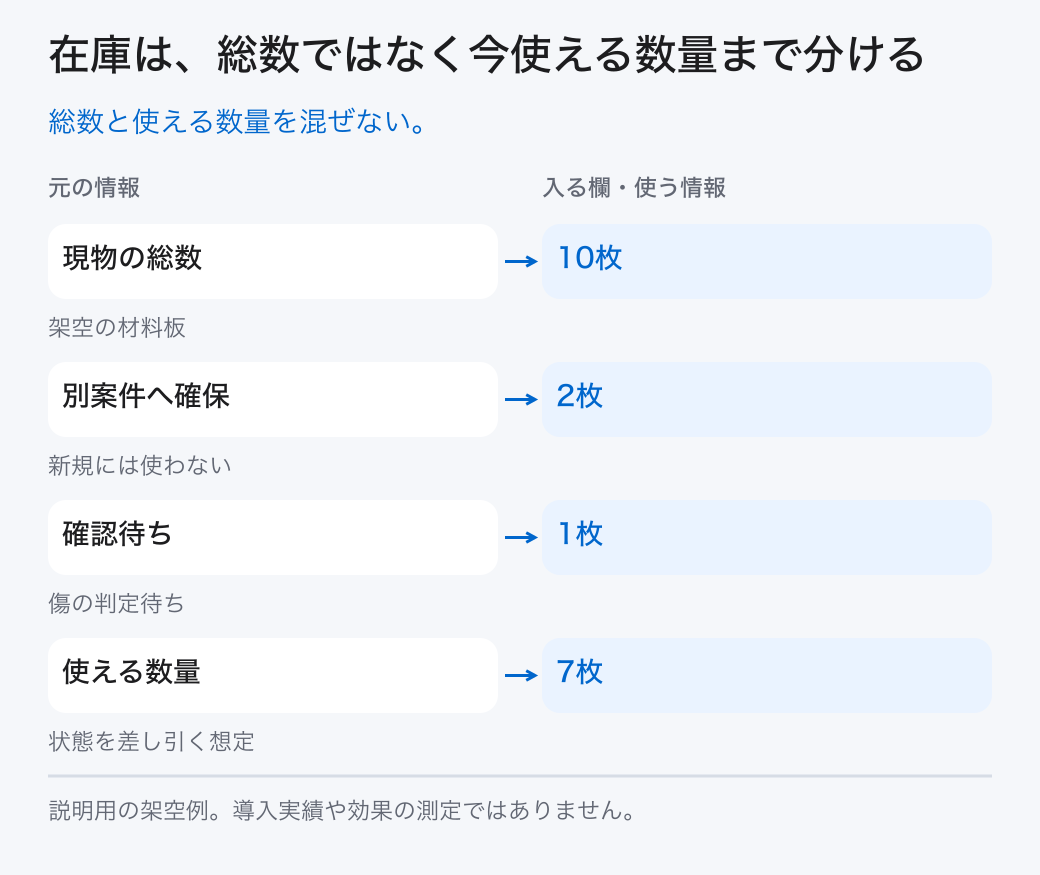

在庫10枚でも、次の仕事に使えるのは7枚の場合がある
同じ仕様の板が10枚あり、別の仕事の確保分2枚と状態確認待ち1枚を分けると、新しい仕事に使えるのは7枚です。

状態確認待ちの板を使えるかどうかは、担当者が確認して決めます。在庫の図を大きく見る
ある時点で、同じ寸法・厚さの板を倉庫で10枚数えた架空例です。そのうち2枚は別の仕事に使うため確保済み、別の1枚は傷の確認待ちとします。確保済みと確認待ちは重なっていません。残る7枚が、新しい仕事へ回せる数量です。
10枚は倉庫にある総数で、7枚はこの条件で新しい仕事に使える数量です。どちらも間違った数字ではありません。記録の見出しが「在庫」だけだと、使う人が同じ意味だと思ってしまいます。「総数」「確保済み」「状態確認待ち」「新しい仕事に使える数量」を分けて示します。
説明用の架空例。総数10枚。入荷予定は含めません。
比較する前に、品物の仕様、数える単位、置き場所、確認時点をそろえます。1箱と1枚はそのまま足せません。箱ごとに入る枚数が違うなら、換算条件も必要です。外見や名前が似た板でも、厚さや寸法が違うものは別に確かめます。社内の識別番号をなくす提案ではなく、読む人へ普通の品名と必要な仕様を添える考え方です。
入荷予定は、今ある現物と分けます。前日の表であれば、その後の持ち出しや確保変更も確認してください。使える7枚が分かっても、加工や配送の予定まで確定したわけではありません。状態確認待ちの1枚も、場所を移すだけで使用可能に戻さず、確認担当が決めた条件で更新します。
表が収まらない場合は、表の中を横に動かすと最後の列まで読めます。
| 区分 | 数量 | 新しい仕事に使えるか |
|---|---|---|
| 倉庫にある総数 | 10枚 | 総数だけでは決められない |
| 別の仕事に確保済み | 2枚 | 今回の対象から分ける |
| 傷の状態確認待ち | 1枚 | 確認担当へ戻す |
| 新しい仕事に使える分 | 7枚 | 今の条件で使える数量 |
在庫の入出庫と確認の進め方
状態や確認時点を決めたあと、在庫の実際の運用へ進む場合。
品物一つを選び、総数と使える数量、それぞれの確認時点を並べます。

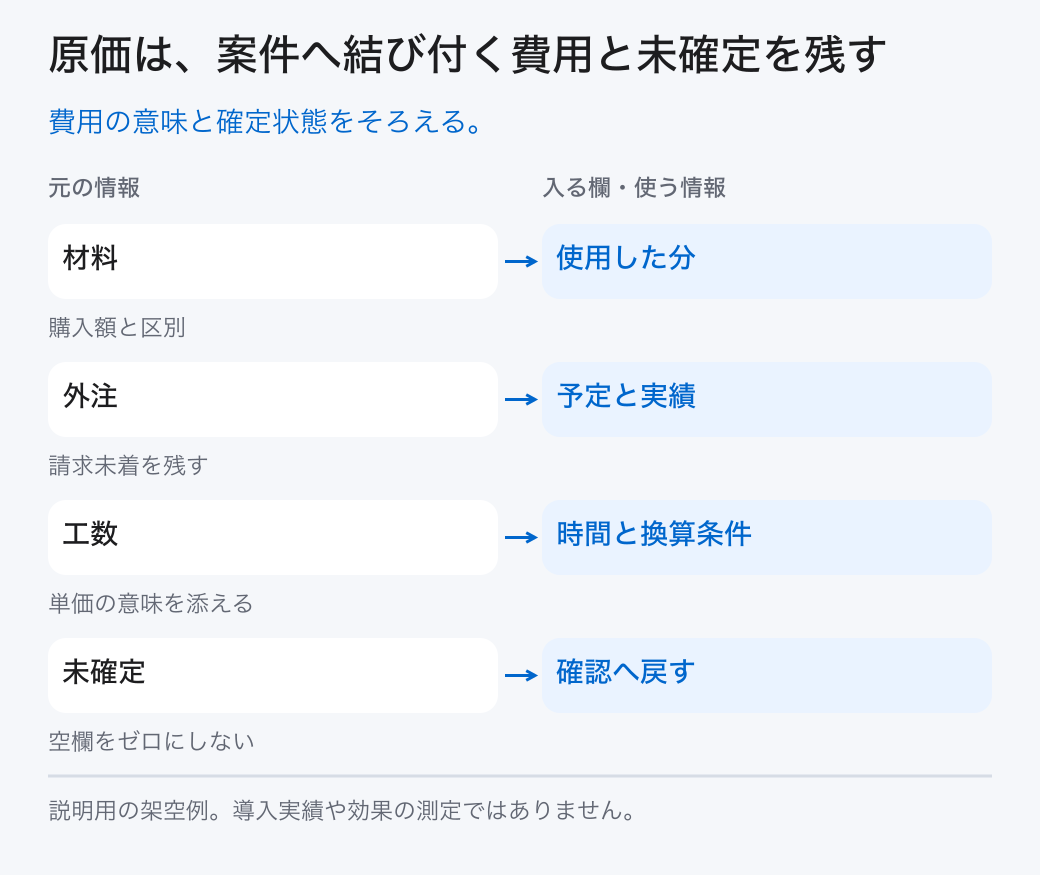

原価は、その仕事で使った費用と、まだ分からない費用を分ける
購入額や支払額を集めるだけでは、仕事の費用は分かりません。使った分の根拠、残る予定、金額の未確認を分けます。

材料は使った分を使用記録で確認します。外注は作業完了を記録し、追加費用は金額が分かるまで確認中として担当者に聞きます。未確認を0円にせず、計上の扱いは経理・責任者とそろえます。費用の図を大きく見る
「倉庫金具の加工」で使った材料、外注した作業、人の作業時間を考えます。板をまとめて買っていても、購入した全枚数をこの仕事に使ったとは限りません。材料の使用記録から、この仕事で使った分を確認します。工数を費用へ換算する場合は、どの時間に、どんな意味の社内単価を使うかも決めます。
外注では、発注した予定額、作業が終わったか、内容を確認したか、請求書が来たか、支払ったかを分けます。請求書がまだ届かないことだけで、費用が発生していないとは言えません。自社が何を実績として扱うかを経理・責任者とそろえ、作業や納品の根拠と、金額の確認状況を一緒に残します。
例えば「外注の作業完了は確認済み。金額は発注書の予定額で、追加分は確認中」と書けば、次に外注担当へ聞くことが分かります。「請求待ち」だけでは、未着手なのか、作業済みなのか、金額だけ不明なのかが伝わりません。空欄を0円に置き換えず、何が未確認で、誰に聞くかを記します。
この章は、数字の意味と戻る資料をそろえる入口です。材料・外注・社内作業だけで、会社に必要な間接費や会計・税務の扱いまで含む完成原価になるとは限りません。進行中の予算と比べる場合は、範囲をそろえた実績と残る予定を分け、同じ費用を二重に足さないことも必要です。
表が収まらない場合は、表の中を横に動かすと最後の列まで読めます。
| 記録する対象 | 戻る元資料 | 分けて残すこと |
|---|---|---|
| 材料の使用分 | 使用記録と仕入資料 | 購入した全量と、この仕事で使った分 |
| 外注した作業 | 発注書と完了・納品の記録 | 作業の状態と、金額の確認状況 |
| 社内の作業時間 | 日報と社内の換算条件 | 時間の意味と、使用する単価 |
| 残る作業と追加分 | 作業予定と変更の記録 | 分かった予定と、未確認の費用 |
案件の原価を予算と比べる方法
費用の記録をそろえたあと、明細の集計と残る見込みへ進む場合。
一件の費用について、作業の状態と金額の状態を別にし、確認先を書きます。
一件で試す手順は、問い・単位・時点・元資料・確認先をそろえること
合計の欄を増やす前に、一件の記録を現場と事務で読み、同じ意味に読めるかを確かめます。
最初は、次の見積りなど、近いうちに使う判断を一つ選びます。次に、その判断へ使う数字を決めます。工数なら人の作業時間、在庫なら新しい仕事に使える数量というように、何を数えるかを一文で書きます。使わない細かな区分を最初から増やす必要はありません。
単位と確認する時点を決め、元の日報や棚の表へ戻れるようにします。例えば先ほどの板なら、材料担当が現物と確保状況を確認した時点を残し、次の仕事を判断する人へ伝えます。その後に持ち出しや確保の変更があれば、材料担当が記録を更新し、判断する人に知らせます。漏れ、同時作業、重複、中断、確保分、訂正の扱いは、対象に応じて確かめます。記録を作る人と、それを使って判断する人の両方が見てください。分からない記録を、過去にあったように作りません。
下の比較の右側なら、聞き直す内容が絞れます。工数は二人分なのか、在庫は予約分を含むのか、外注は作業と金額のどちらが未確認なのかが分かるためです。元資料と合わなければ、記録を直し、訂正した理由と確認時点を残します。表をつなぐ開発だけで意味の違いが消えるわけではありません。
既存の表でこの一件を試し、担当者が次の判断に使えるかを確かめます。入力の漏れをそろえるならフォーム、複数人の更新や状態の共有が難しいなら別の仕組みを検討できます。相談時には、個人や取引の情報を伏せた元の一行と、欲しい結果を並べて渡すと、必要な範囲を話しやすくなります。
| 聞き直しが必要な記録 | 意味が分かる記録 |
|---|---|
| 金具加工は30分 | 切断担当30分と穴あけ担当30分。人の工数は60分、経過は30分 |
| 板の在庫は10 | 同じ仕様の板は総数10枚。確保2枚と確認待ち1枚を分け、使える7枚 |
| 外注は請求待ち | 作業完了は確認済み。追加分の金額は未確認なので外注担当へ聞く |
- 次に誰が何を決めるか、一件に絞る。
- 何を数えるかと、単位をそろえる。
- いつの状態かと、元資料の場所を添える。
- 漏れや重複、未確認を確かめ、戻す相手を決める。
- 判断する人に一件を使ってもらい、足りない記録を直す。
元の一行と、読み直した一行を現場と事務で並べて確かめます。
まとめ:まず一件、数字が何を表すかをそろえる
人の工数60分、使える板7枚、金額が未確認の外注。それぞれの意味を残すと、次に何を確かめるかが分かります。
同じ30分でも、人の作業時間と時計の経過は別です。倉庫にある10枚と、新しい仕事へ使える7枚も別です。費用の予定、作業の実施、請求や支払い、金額の確認状況も、一つの「完了」へまとめないようにします。
今日やることは、最近聞き直した数字を一つ選び、何を数えたか、単位、確認時点、元資料、聞く相手を確かめることです。大きな仕組みを先に作らなくても、一件の記録をそろえるところから始められます。
聞き直した一行を用意し、記録する人と判断する人へ同じ意味で読めるか聞きます。
