DXロードマップはどう作る?3か月の改善と次の投資をつなぐ方法

DX・業務改善 · 実務ガイド
DXロードマップはどう作る?3か月の改善と次の投資をつなぐ方法
改善を始めたものの次の投資を決められない経営者へ。DXロードマップは、変える仕事の順番と確認の節目を示す計画です。前の改善で何が分かれば次へ進めるかをつなぎます。
受注から出荷までの3か月の架空例で、担当、必要な準備、確認する結果をまとめます。ツールを買う日程ではなく、改善の依存関係と次の投資条件が分かる計画を作れます。最初の業務選びは済んだ会社を対象にします。

この記事でできるようになること
- 3か月の改善ロードマップ
- 準備と次工程の依存関係
- 次の投資を判断する条件メモ
01 / DX・業務改善
ロードマップは購入予定表と何が違う?
変える仕事と、その結果で可能になる次の仕事を示します。

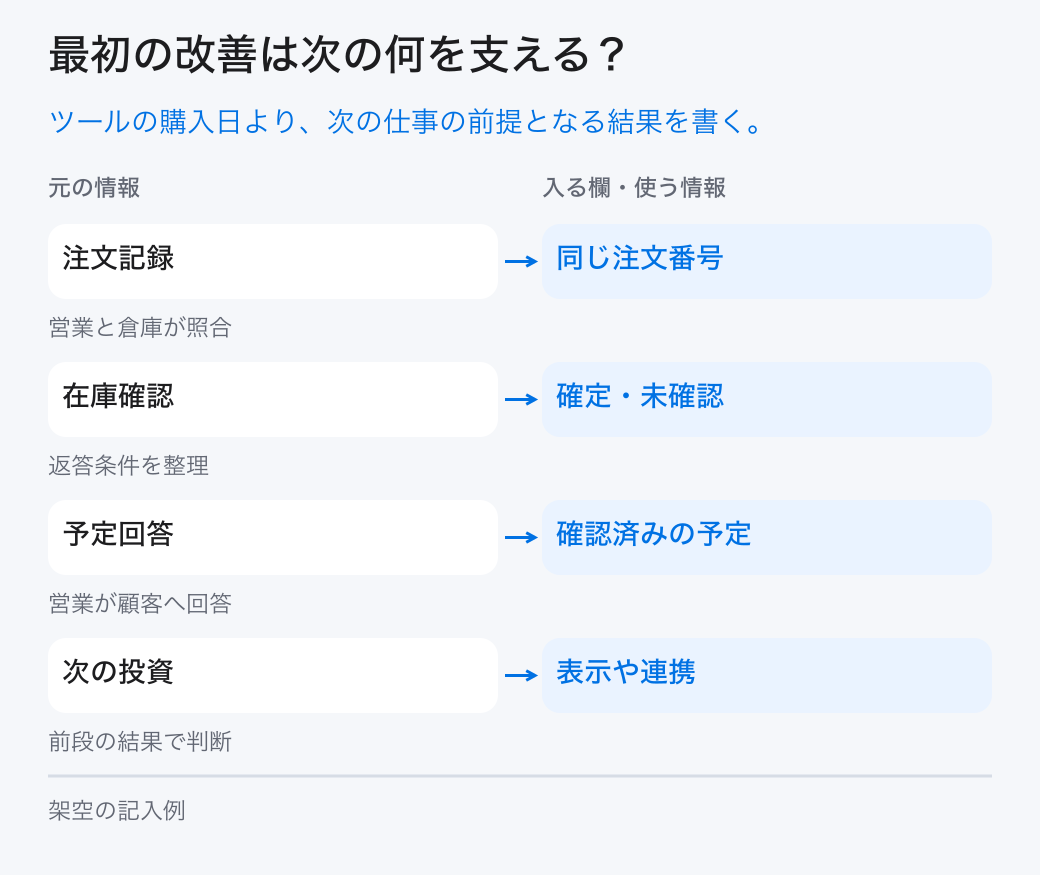

受注管理のツールを購入する日だけを決めても、現場の転記や在庫確認がどう変わるかは分かりません。まず、選定済みの改善で何を終えたいかを書きます。例えば営業と倉庫が同じ注文番号で確認できる状態です。
次の段階では、その記録を使って出荷予定を回答できるかを確かめます。注文記録が不安定なまま、顧客へ自動で予定を見せる計画へ進むと、未確認の情報が確定した返答に見えるかもしれません。前の仕事の条件を次の仕事の前提へします。
ロードマップには、未決定のことも残します。在庫確認の更新頻度が分からなければ、実務で記録してから決めます。最初から3か月後の運用を全て確定するのではなく、どの情報で次を判断するかを計画に含めます。
学習塾の受付業務を改善する場合は、問い合わせの希望・体験予約・実施・次回連絡を分ける管理例を参考に、どの記録がそろえば次の担当へ渡せるかを具体化してください。
最初に変える仕事と、その結果で可能になる次の仕事を計画へ記入してください。
02 / DX・業務改善
3か月をどう区切る?
準備、限定試行、運用確認に分け、各段階の確認結果を置きます。

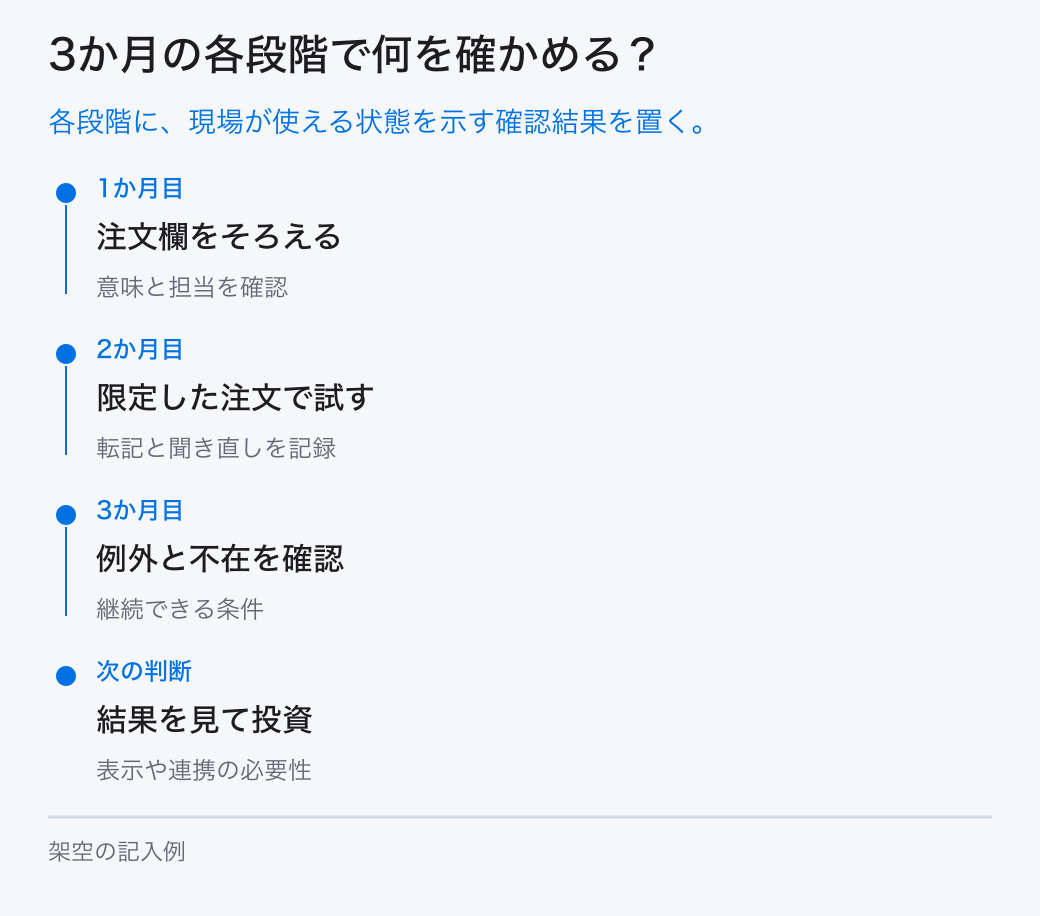

架空の例では、最初の月に注文番号と必須欄をそろえます。次の月に対象を絞って営業と倉庫で同じ記録を使い、最後の月に担当不在や変更注文の扱いを確認します。期間は例で、自社の業務量と準備に合わせて決めます。
各月の作業には、終わったことが分かる結果を付けます。「注文データを整える」より、「品名、数量、状態の欄を担当者が同じ意味で記入できる」と書きます。会議を開催したことだけを完了にせず、現場で使える状態を確認します。
仕事が増える時期や担当者の不在も計画へ入れます。繁忙期に大きな切り替えをするなら、従来手順を残す範囲を検討します。日程を守るために確認を省くのではなく、未確認の仕事を次の段階へ広げないようにします。
| 架空の段階 | 取り組む仕事 | 確認する結果 |
|---|---|---|
| 準備 | 注文番号と必須欄の整理 | 営業と倉庫が同じ意味で記入 |
| 限定試行 | 通常注文で共有記録を使う | 転記・聞き直しと未確認を記録 |
| 運用確認 | 変更注文と担当不在を試す | 引き継ぎと従来手順へ戻る条件 |
準備・限定試行・運用確認の各段階へ、作業と確認する結果を記入してください。
この章の根拠:出典1
03 / DX・業務改善
作業の依存関係はどう書く?
先に決めないと次へ進めない条件を線で結びます。

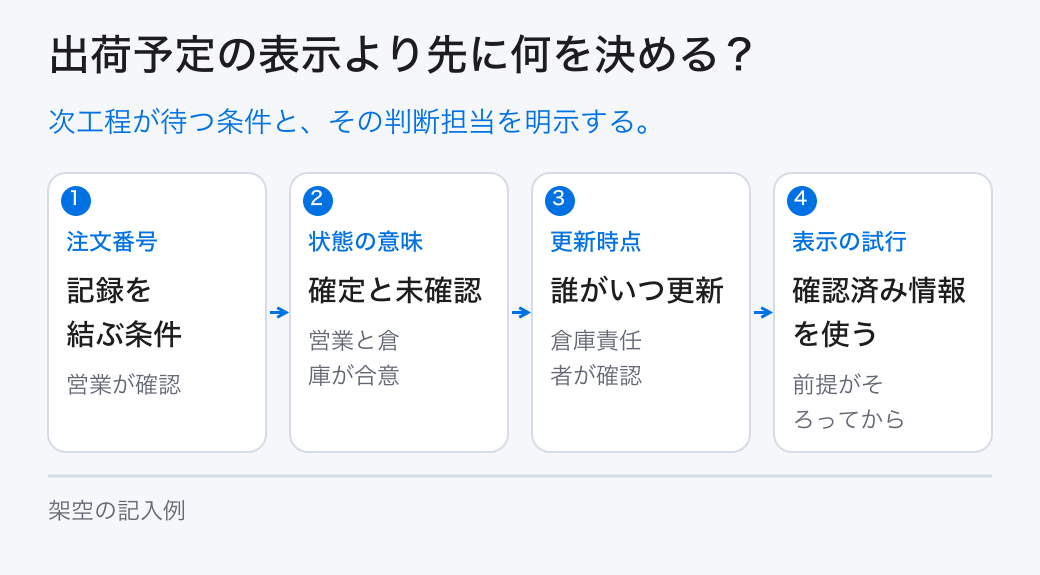

出荷予定の表示を作る前に、倉庫が予定を更新する時点を決める必要があります。注文番号の意味が決まらなければ、記録を結び付ける連携も不安定です。予定表へ作業を並べた後、先に決める条件を確認します。
同時に進められる仕事もあります。画面の案を作る間に、現場担当者へ例外の種類を聞くことはできるかもしれません。ただし案ができても、更新の条件が未決定なら運用の確定には進めません。設計と利用開始の条件を分けます。
依存関係は、担当者が少ない会社ほど役立ちます。同じ人へ複数の準備が集中していれば、計画が遅れる理由になります。作業名だけでなく、誰のどの判断を待つかを書き、外注先へ渡す前提も明らかにします。
各作業に先に必要な条件と判断担当を書き、次工程へ線で結んでください。
04 / DX・業務改善
確認の節目では何を判断する?
日程の進み具合と、仕事が成立する条件を別に見ます。

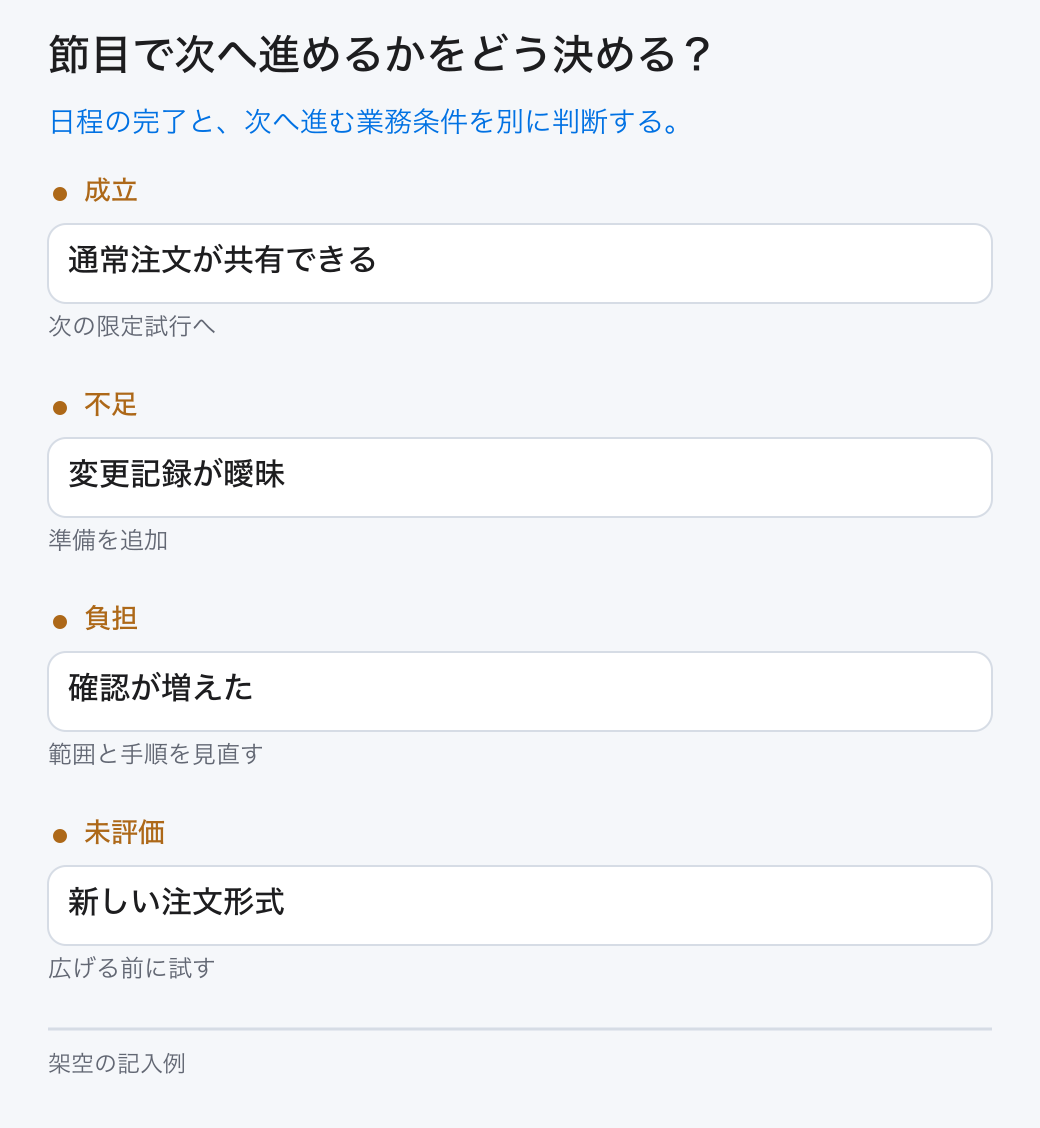

図4:進められる仕事と、まだ広げない仕事を分ける図の成立・不足・負担・未評価を見比べます。「通常注文が共有できる」は限定試行へ進む条件の例です。変更記録の不足や新しい注文形式まで、解決済みとして進める図ではありません。

設定が予定どおり終わっても、担当者が同じ意味で記録できなければ次の段階の前提がありません。節目では、使えた注文の条件、例外、未確認、確認負担を見ます。完了した作業と、使える状態を混同しません。
進む条件を満たさない場合は、範囲を絞る、準備を追加する、日程を見直す選択があります。例えば数量変更が追えないなら、通常注文だけで試しつつ、変更記録を整えます。残った課題を隠して広げないことが必要です。
判断は責任者だけで画面を見て終えず、実際に記録する営業と倉庫から困った場面を聞きます。予定表にない負担が見つかったら、次の作業へ反映します。節目は形式的な会議ではなく、次に任せる範囲を決める機会にします。
同じ注文を営業と倉庫で開き、判断の材料をそろえる
ここでは、通常注文の共有は確認できた一方、数量変更の記録と倉庫の更新時点がまだ確認できない場合を考えます。架空の判断例で、実際の試行結果ではありません。変更のある注文を一件取り上げ、次の順で確認します。
営業担当は、変更の依頼と履歴を確認する
同じ注文番号の受付記録と数量変更の連絡を開き、変更前後の数量、変更を受けた時点、誰がどこへ記録したかを照らします。元の注文を上書きして変更経緯が消えていないか、倉庫へどの内容を渡したかも確かめます。記録がない値を推測で埋めません。
倉庫担当は、受け取った内容と更新を確認する
同じ注文番号の作業記録を開き、営業が渡した数量変更を受け取ったか、どの数量・状態を使っているか、誰がいつ更新したかを比べます。画面の更新日時だけで実作業の時刻を決めず、記録元と担当へ確かめます。
責任者は、一致したことと未確認を分ける
営業と倉庫で一致した記録、食い違う箇所、まだ資料がない箇所を並べ、下の条件で試行範囲を決めます。確認する担当と次に見直す日も決めます。新しい注文番号・数量・確認結果を、この例から補うものではありません。
通常注文の継続と、変更注文の保留を分けて決める
通常注文の記録がそろっている
営業と倉庫が同じ注文番号・品名・数量・状態・更新時点を確認できていれば、責任者は確認できた条件の通常注文に限って試行を続ける判断ができます。対象、担当、従来手順へ戻す条件を残します。数量変更が未確認の注文を、通常注文に含めて進めません。
数量変更を追えない
その変更注文を新しい共有方法で次へ進めることと、変更まで含む自動連携・追加購入の判断を保留します。営業担当が元の変更連絡と記録先を調べ、倉庫担当と受け取った内容を照合します。実際の注文対応は責任者が従来の確認手順に戻す範囲を決めます。新ツールを買えば履歴が直るとは決めません。
倉庫の更新時点が確認できない
いまの表示がいつの状態か分からない範囲は、共有できた条件へ数えません。その情報を使う自動連携や顧客への自動回答へ広げず、倉庫担当に実作業・記入・表示反映の時点を確かめます。表示の遅れか、記入のタイミングかは未確認のまま区別して残します。
節目の表へ使えた条件、残る課題、進む・追加する・見直す判断を記入してください。
この章の根拠:出典1
05 / DX・業務改善
次の投資はいつ確定する?
現在の改善で分かった必要性を見て、対象と予算を具体化します。

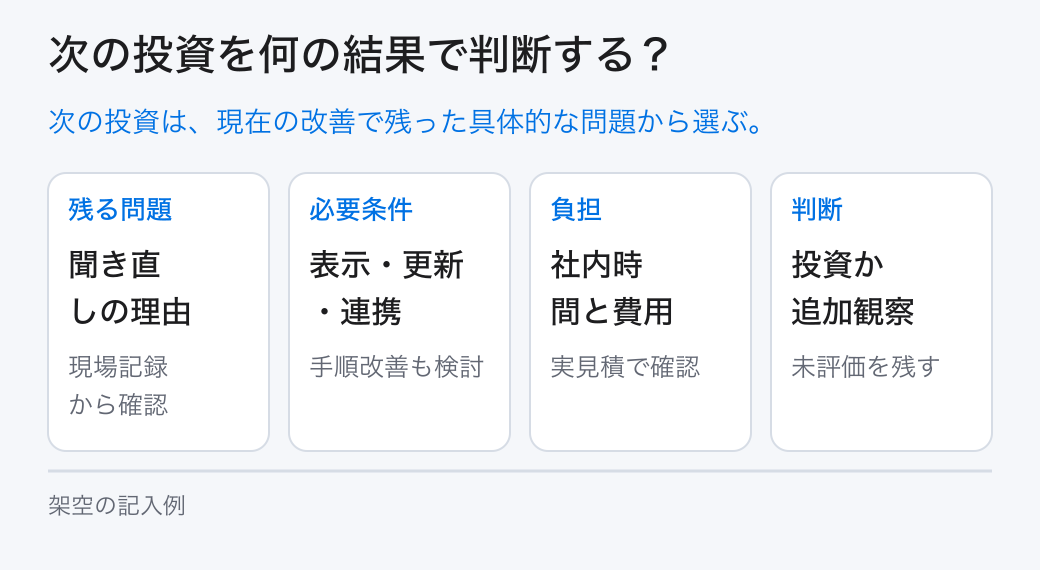

図5:残った問題から、次に確かめる条件を選ぶ図の聞き直しの理由→表示・更新・連携の条件→社内時間と費用→投資か追加観察を見ます。矢印は購入や改善成功の確定ではありません。原因と必要な手段が分からなければ、次は追加の確認です。

試行で営業の聞き直しが残ったなら、原因が表示、更新、資料のどこにあるか調べます。すぐ別のツールを買うのではなく、現場の記録で不足した条件を確認します。既存の手順を整えるだけで対応できる場合もあります。
連携を追加する場合は、結ぶ記録の意味、更新タイミング、担当、停止時の方法を次の計画へ入れます。投資額や効果は実際の見積もりと測定で判断し、架空のロードマップを費用や成果の保証として使いません。
3か月の結果には、改善したことと残ったことを並べます。次の投資の条件がまだ確認できなければ、追加の観察を計画にします。ロードマップは最初の購入予定を守る資料ではなく、結果から次の判断を更新する資料です。
見直した後も、同じ注文で読み返してから判断を更新する
営業担当は注文番号・数量変更前後・変更を受けた時点を、倉庫担当は受け取った内容・使っている数量と状態・更新時点を説明します。互いの記録元と確認者を照らし、一致した点と未確認の点を分けてください。確認できなければ、足りない連絡や記録を持つ担当へ戻し、保留する範囲と次の確認日を残します。
条件がそろった場合も、いきなり全注文や自動連携へ広げません。責任者が、数量変更を含む次の限定試行の対象、例外、戻す手順を定めて試すかを判断します。その結果と実際の負担・見積もりを見て、次期計画の対象と予算案を更新します。「確認できた」は、購入済み・出荷済み・効果が出たという結果ではありません。
残る問題と必要な条件を次期計画へ書き、手順改善と追加投資の両方を検討してください。
この章の根拠:出典1
06 / DX・業務改善
まとめ:最初のロードマップに何を残す?
仕事、前提、担当、確認、次の判断を残します。

選定済みの改善を、現場が扱える単位へ分けます。準備、限定試行、運用確認の段階に分ければ、担当者が今何を確認するかを理解しやすくなります。期間は自社の業務条件で調整します。
計画を作った後は、同じ担当への集中と、判断待ちの条件を確認します。外注先が作業を進める場合も、社内が決める欄の意味や利用範囲を渡します。担当のない作業を先に埋めることが必要です。
結果が出たら、次の投資条件を更新します。計画どおりに購入したかより、会社が次の仕事を任せる根拠を得たかを見ます。小さな改善と次の投資を、現場の確認結果でつなぐロードマップを使います。
今日の節目では、「続ける範囲」と「保留する範囲」を残す
すべてを止めるか、すべてを広げるかの二択にしなくて大丈夫です。最近の注文一件で、営業と倉庫が同じ記録を説明できるかを確かめ、続けられる通常業務と、追加確認が必要な変更業務を分けてください。未確認の範囲には、確認する相手と見直す日を添えます。
下の8欄と第2章の3段階表は、架空の計画例です。「変更を追える」という記入は、確認したい条件を表し、実際の達成を示しません。3か月を一律の期限にせず、得られた確認結果で次の試行と投資の範囲を更新します。
計画の担当空欄と判断待ちを確認し、各節目から次の投資条件へつないでください。
仕事の流れから、顧客との接点まで。
一体で見直す、最初の一歩を。
